Blogi erämökin vaiheista

Takaisin

4/2012: Projekti alkoi ajatuksesta pitää vuoden mittainen vuorotteluvapaa ja pikkuhiljaa heräsi ajatus kesämökin veistämisestä hirrestä. Tarkoitus on pitää projektin vaiheista alusta loppuun blogia, jotta jää itsellekin mieleen, että mitä sitä tuli tehtyä.

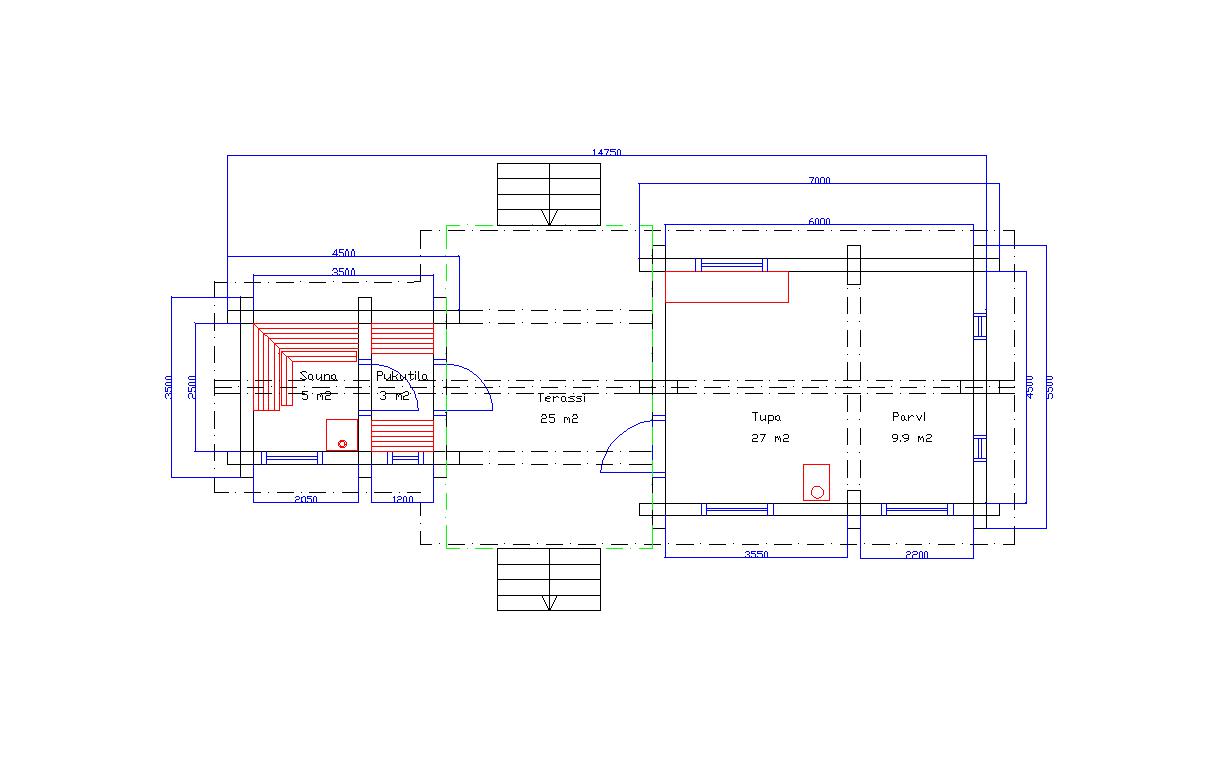

Alla alustavat pohjapiirrokset mökistä ja saunarakennuksesta.

Mökin pohjapiirros

Saunamökin pohjapiirros

7/2012:Tontti varattu Nurmeksesta kuohattijärveltä

Tonttia

8/2012:Pohjapiirros alkaa hahmottua

Pohjapiirros

8/2012:Pohjapiirrokseen vielä hieman muutoksia

Pohjapiirros lopullinen

8/2012:Julkisivupiirrokset

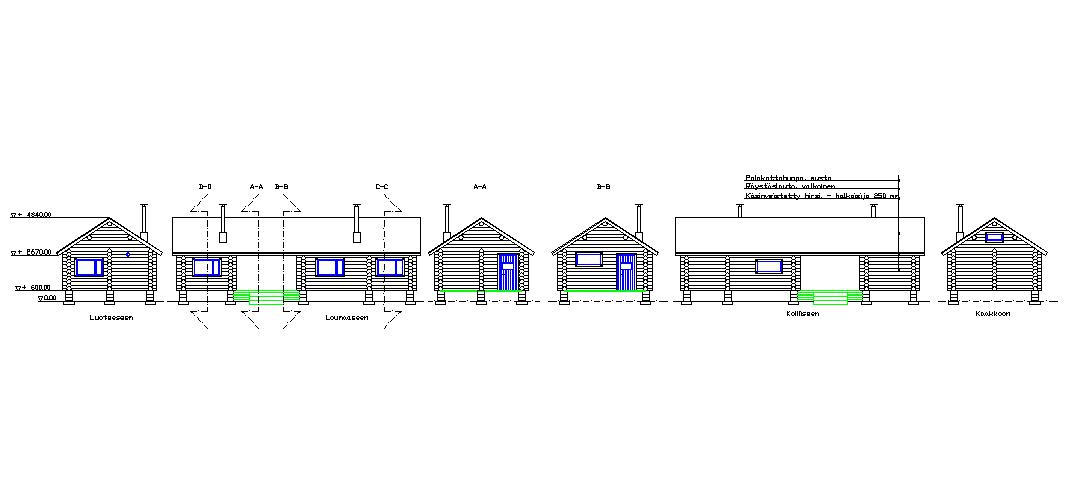

Julkisivut

9/2012:Puiden merkitseminen kaatoa varten

Kaadettavat puut

11/2012:Seppä takoi kuorimaraudan ja itse tein tammesta kädensijat

Kuorimarauta

11/2012:Isän kanssa rakennettiin puiden kuivausta varten 12 x 6 metrinen halli Lukkarilan pihapiiriin

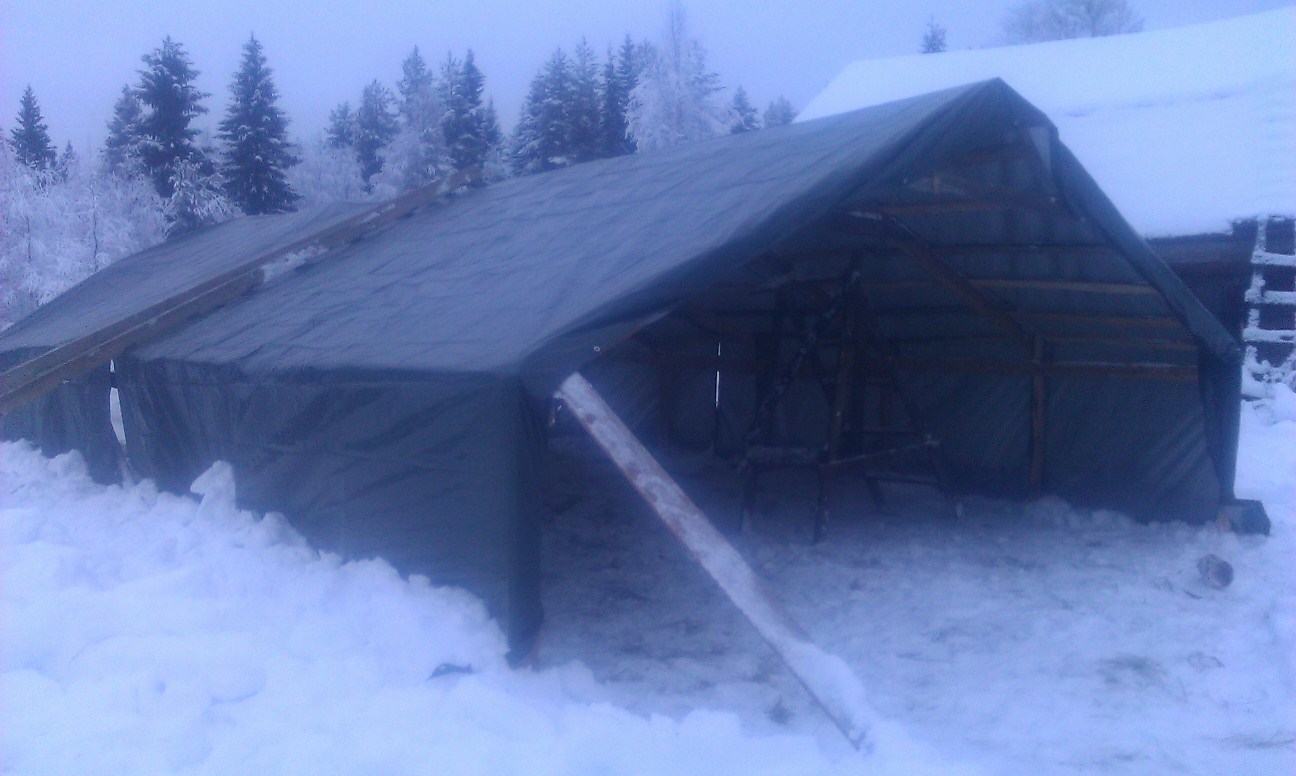

Kuivaushalli

1/2013:Valmiina ensimmäisiin kaatoihin

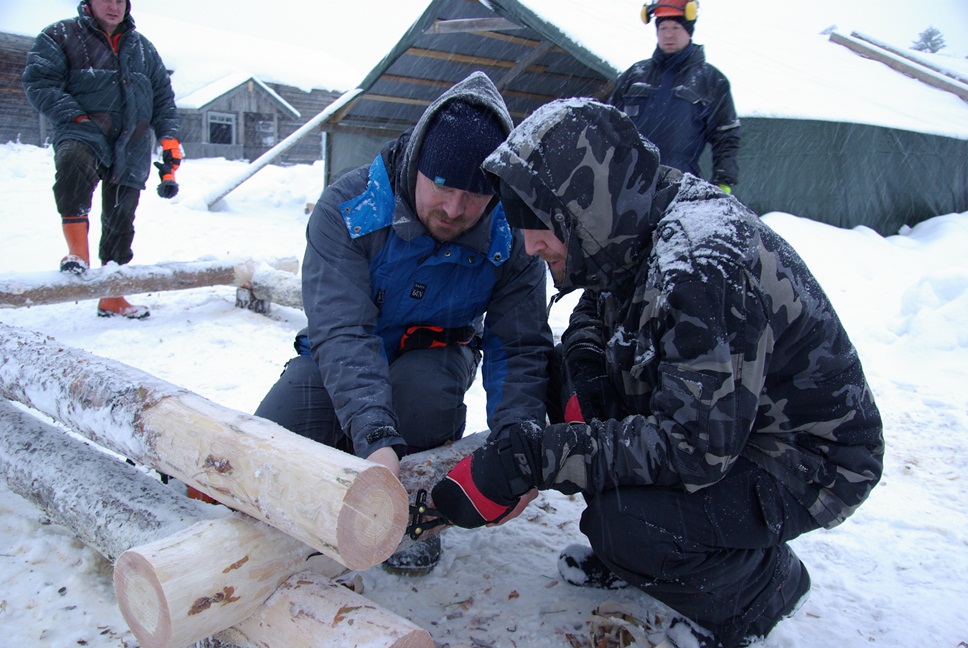

Ari & Stihl 250C

1/2013:Ensimmäiset puut nurin

Järeitä tukkeja

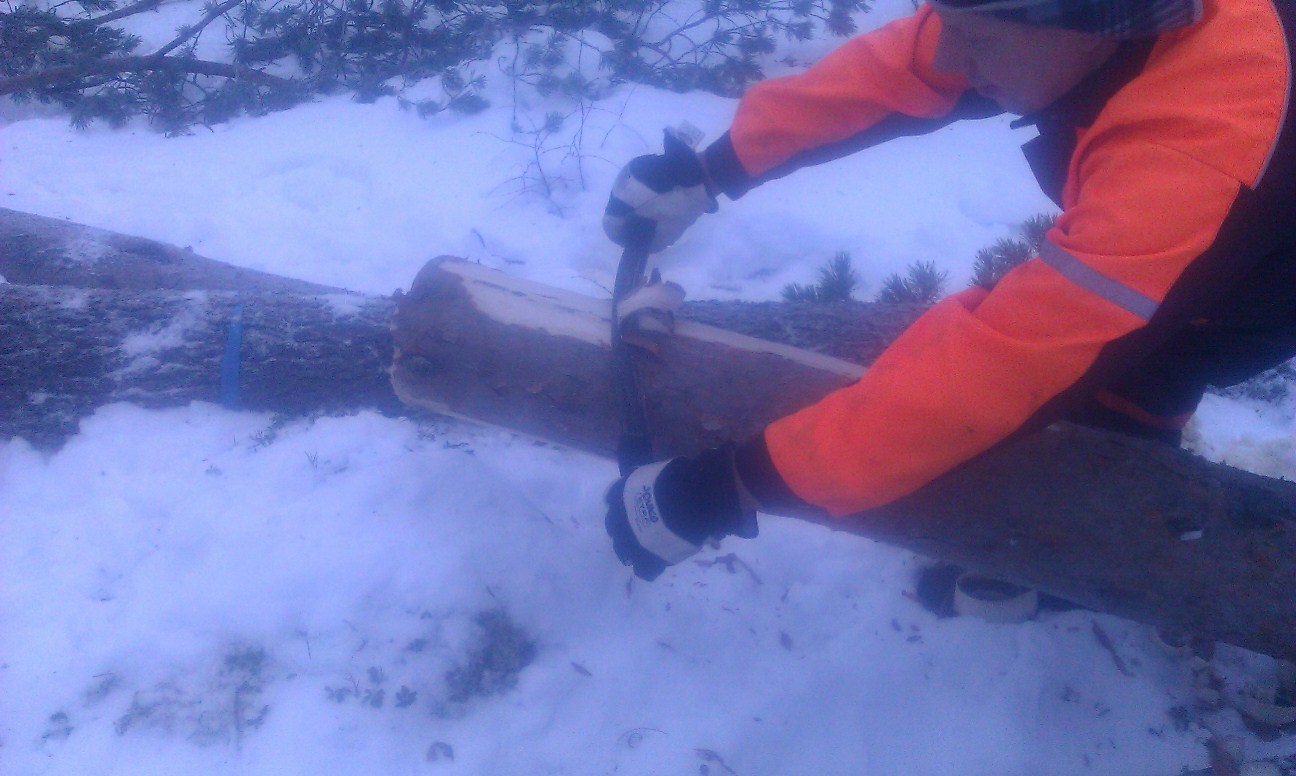

1/2013:Jouko testaa kuorimarautaa ja hyvin vuolee

Kuorimarauta testissä

1/2013:Hannu tulilla tankkaamassa

Appiukko

1/2013:Iso puu oikein kaadettuna, eli kunnollinen sarana, jonka varassa kaadettu oikeaan suuntaan kaatoloven osoittamana. Puu ei ole kiero, vaan alla oleva toinen runko hieman hämää.

Iso runko

1/2013:Upea Halo-ilmiö näkyi Nurmeksen taivaalla monta tuntia

Halo

1/2013:Halkovajan pienemmät rungot perillä kohteessa

Perillä

1/2013:Savotta ohi. 6 tehokasta päivää sahan ja hyvien apurien kanssa tuotti reilut 80 runkoa ja hieman vajaan kilometrin ensiluokkaista tiheäsyistä hirsitukkia.

Savotta ohi

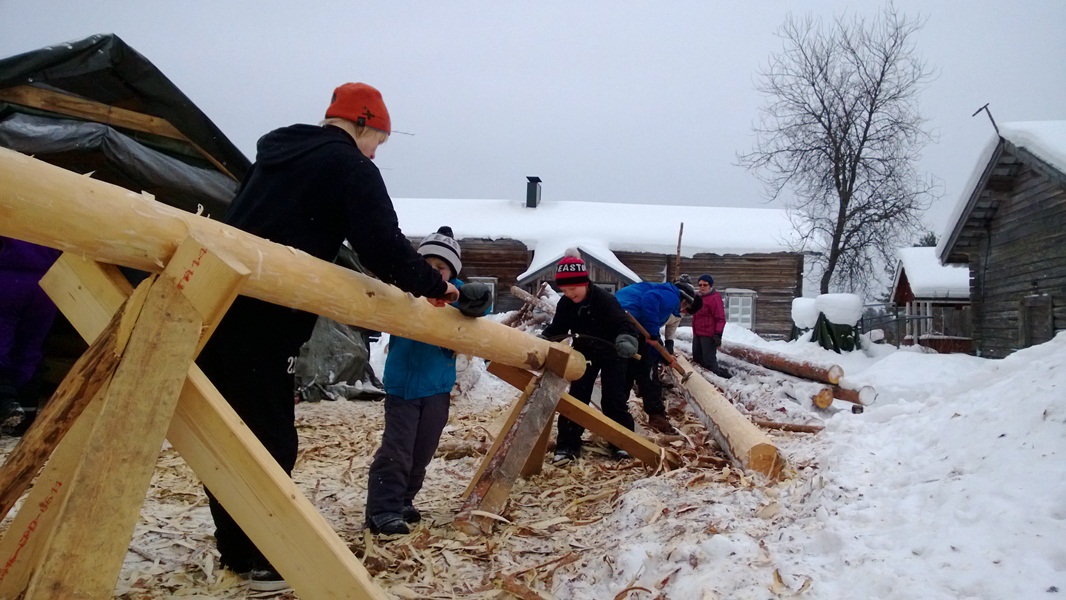

19.1.2013: Puiden kuorintatalkoot käynnissä

Talkoot

19.1.2013: Halkoliiterin ensimmäisiä nurkkia työstetään. Tarkkuuskynävara on nimensä veroinen.

Nurkan piirto

27.1/2013:Appivanhemmat tulivat kokeilemaan kuorimisesta käsipelissä ja sehän sujui hienosti.

Kuorintaa

29.1.2013: Kuorintaurakan vaihteluksi liiterin veisto myös käynnissä

Liiteri nousee

28.1.2013:Saha alkaa totella ja nurkista tulee ihan riittävän kauniita silmälle.

Nurkka valmiina

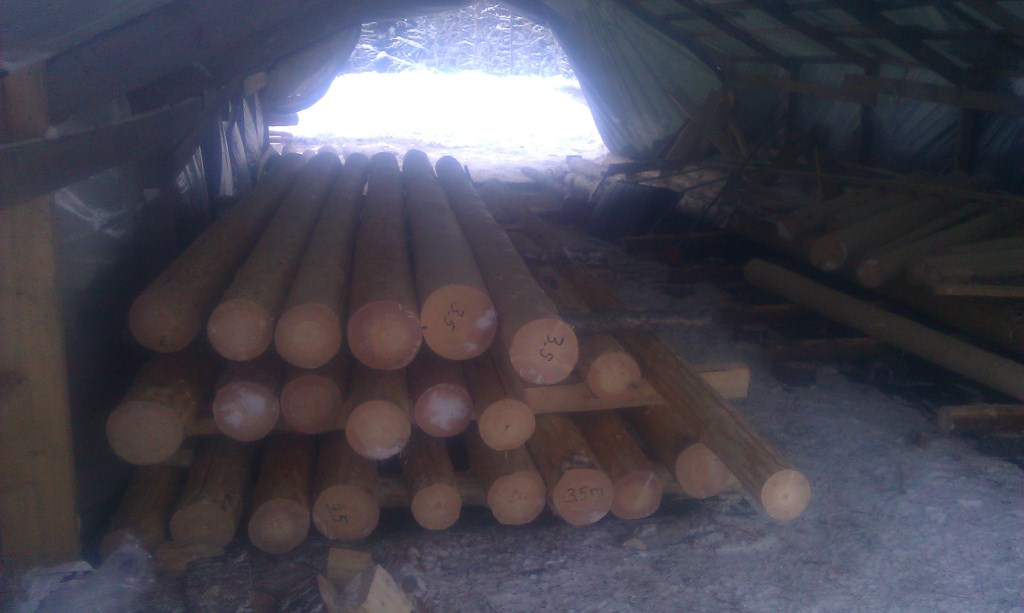

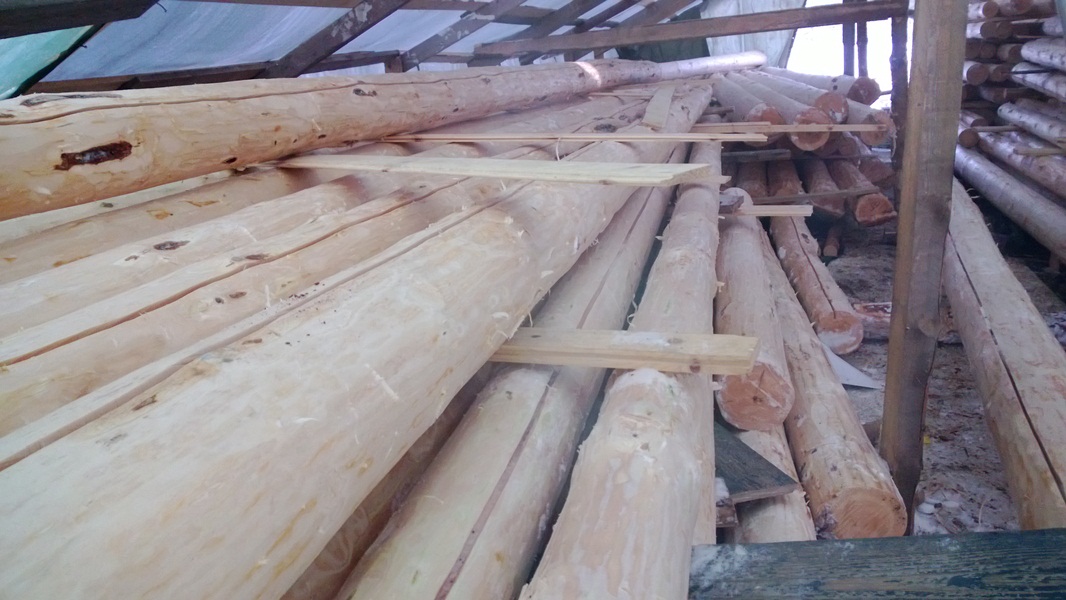

4.2.2013:Lyhyempiä tukkeja kuivauspedillä.

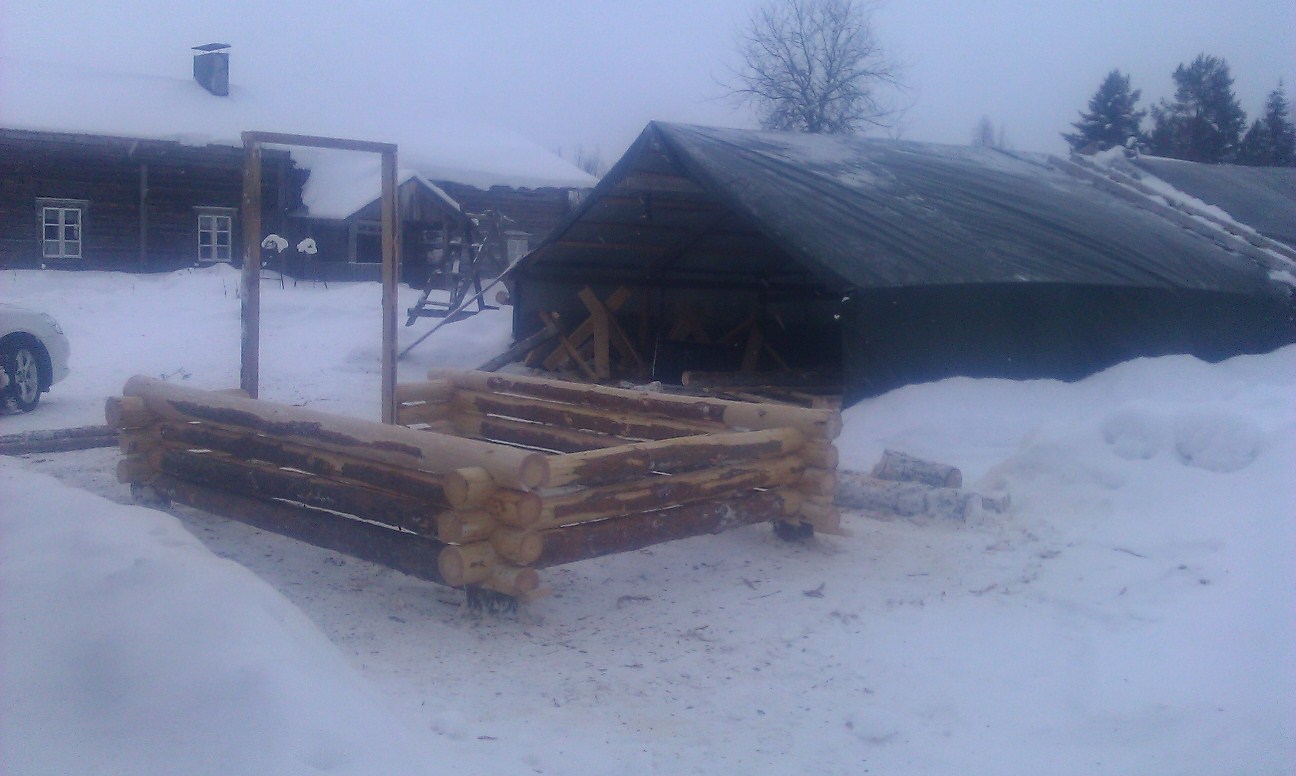

Kuivaushalli

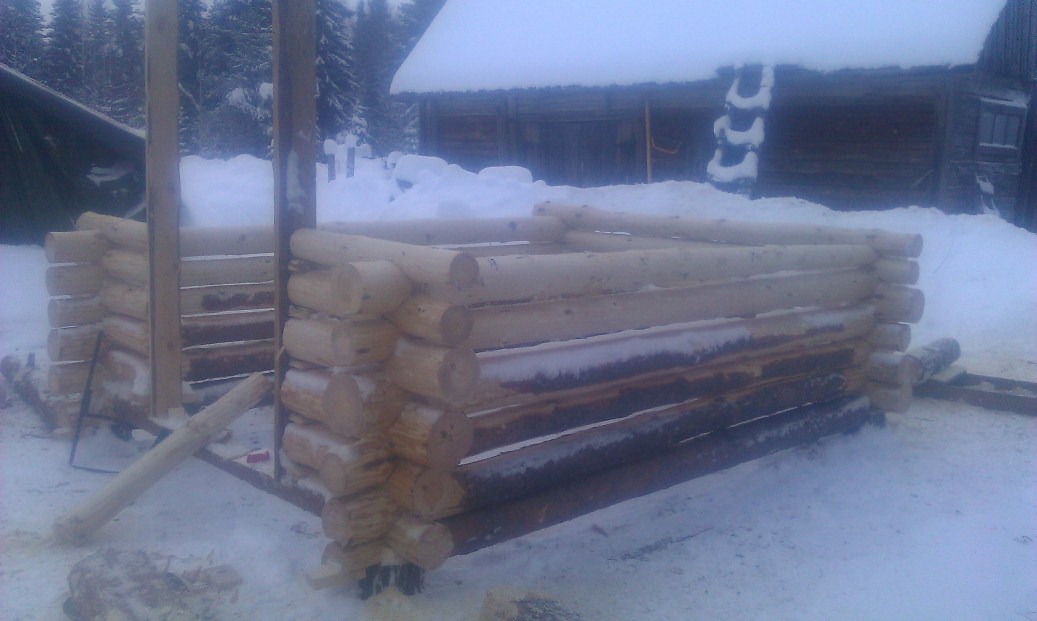

5.2.2013:Liiteri nousee hiljalleen ja nyt on malttanut jo kuoria puhtaammaksi hirretkin. Pitää loput kuoria purkuvaiheessa.

Liiteri nousee

15.2.2013:Isolla porukalla kuorittiin puita.

Kuivaushallista

15.2.2013:Lapsetkin osallistuivat urakkaan.

lapsityövoimaa

2.3.2013:Lassi ja Holle kuorii.

Kevättä ilmassa

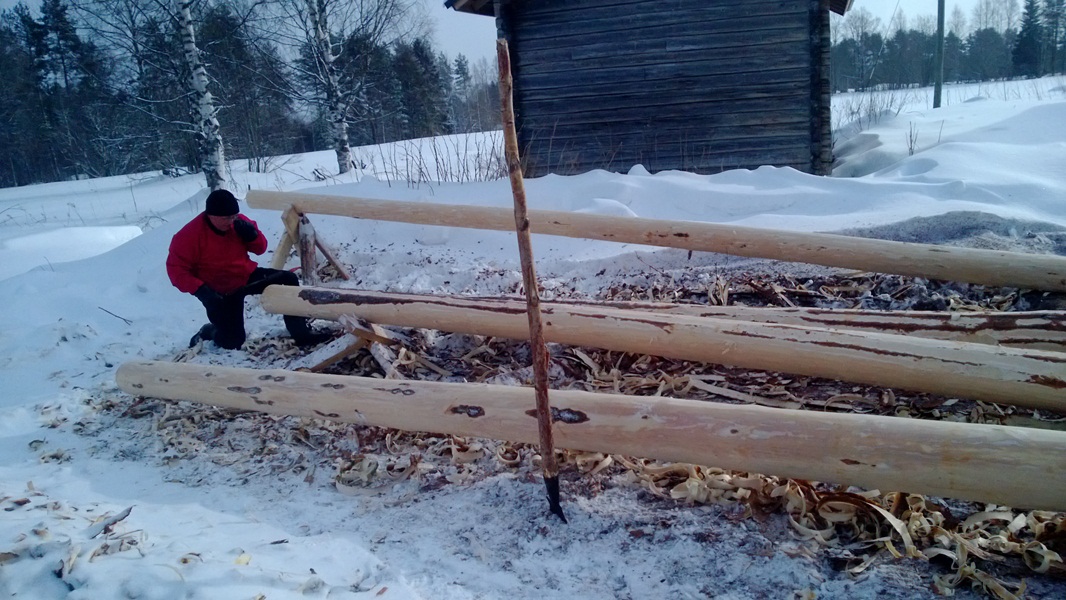

7.3.2013: Lassi kuorii viimeisiä pitkiä tukkeja.

Viimeisiä viedään

7.3.2013:Hallissa on vajaa kilometri kuorittuja hirsiä odottamassa veiston aloitusta

Kuivaushallista

7.3.2013: Liiteri jäi tähän vaiheeseen hiihtoloman ajaksi.

Puuliiteri

20.3.2013:Saunatuvan puolen veisto pääsi alkamaan pienen loman jälkeen tilapäisen pohjien teolla

Pohjien tekoa

26.3.2013: Kehikko alkaa nousta.

Saunatupaa

26.3.2013: Kaikki noin 600 reikää kairattiin käsin Toivon vanhalla vintiläkairalla, joka oli ihan lyömätön peli !

Käsikaira

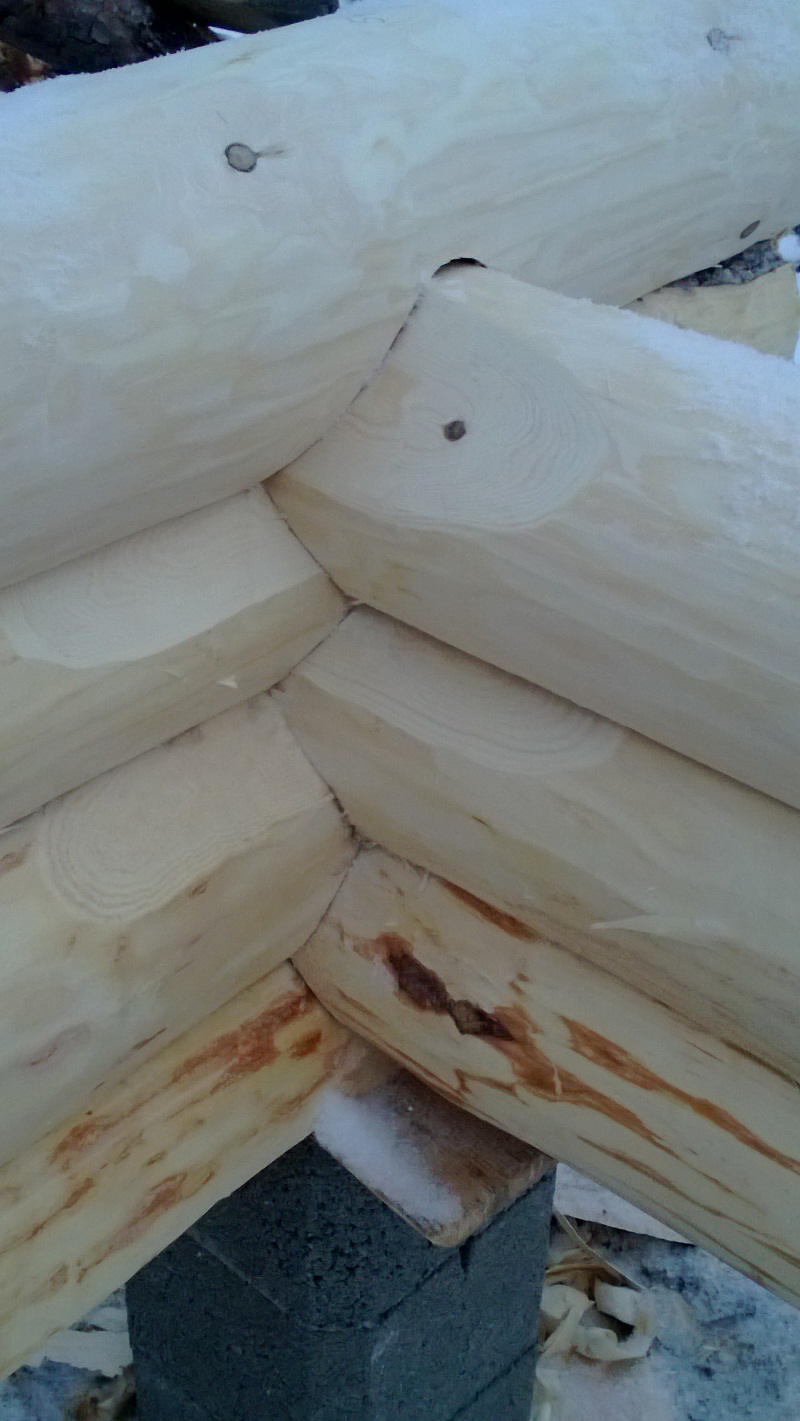

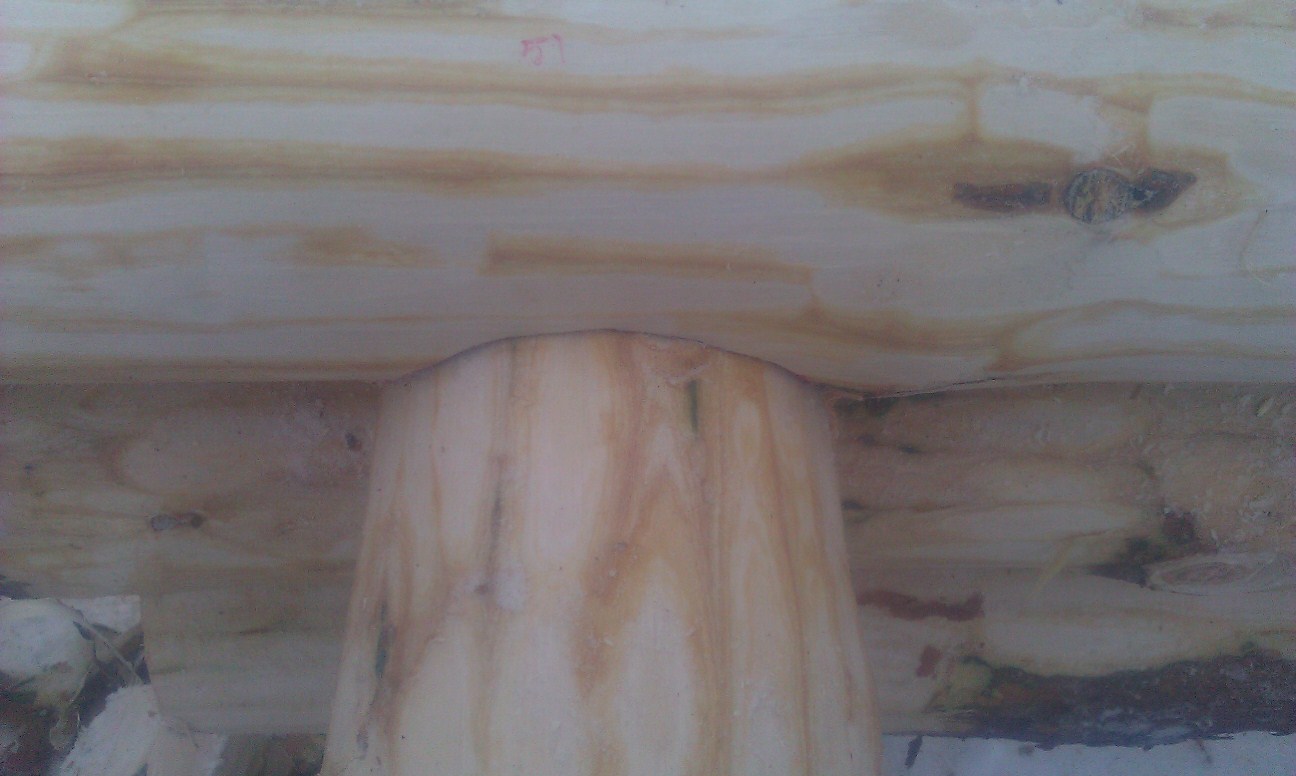

26.3.2013: Nurkat tulee satulanurkan mallilla.

Satulanurkka

7.4.2013: Liiteri valmistui ja sauna on noussut metrin korkeuteen.

Puuliiterin runko valmiina

2.5.2013:Katja oli viikon apuna kun kaadettiin lisää puita ja veisteltiin saunaa

Katja karsii

7.5.2013: Sateen jälkeen

Liiteri sateen jälkeen

7.5.2013: Saunan runko nousee hiljalleen

Sauna nousee

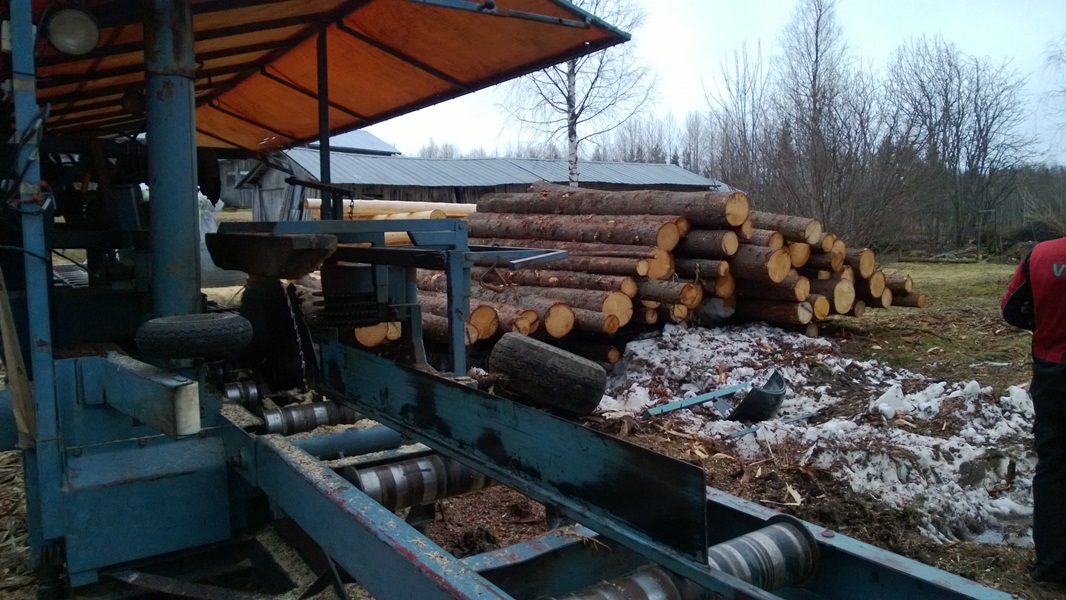

9.5.2013: Kenttäsaha kuohatissa.

Saha

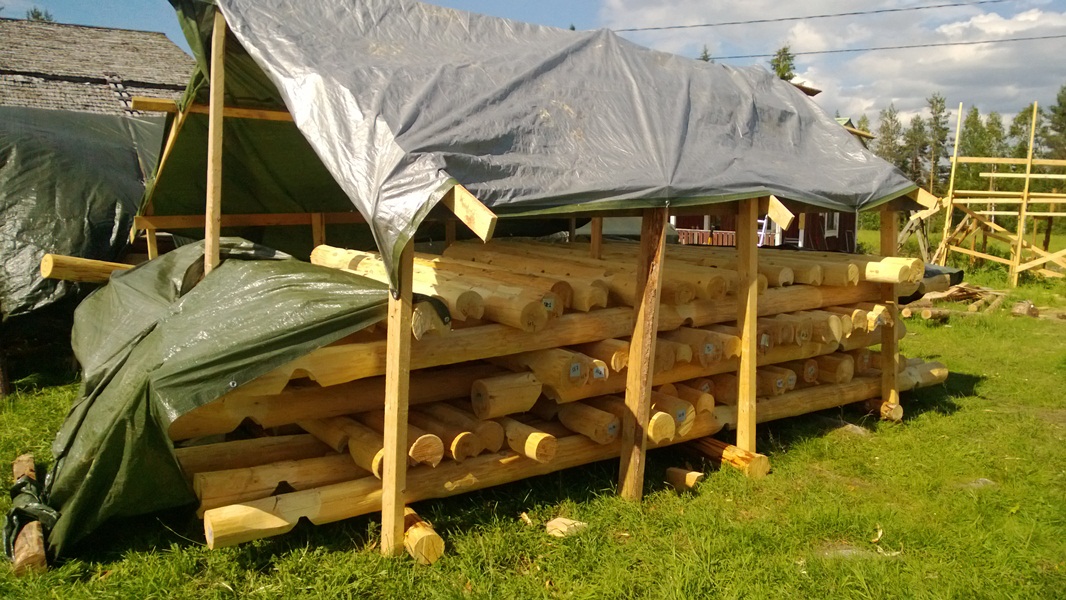

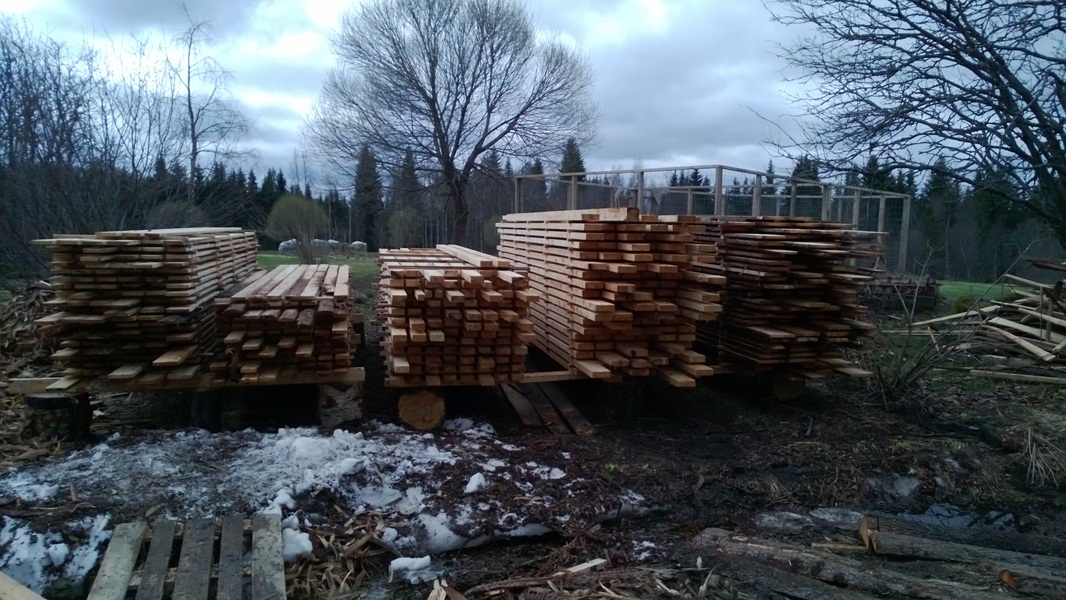

12.5.2013: Puutavaraa tuli runsaasti

Taapeli

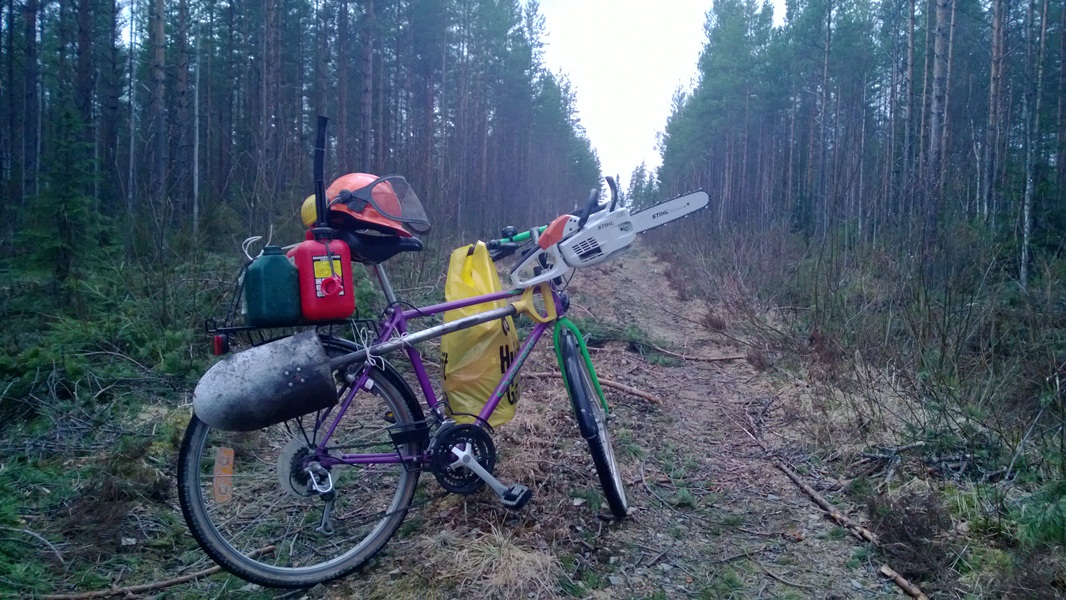

12.5.2013: Fillarilla puunteossa.

pyörällä

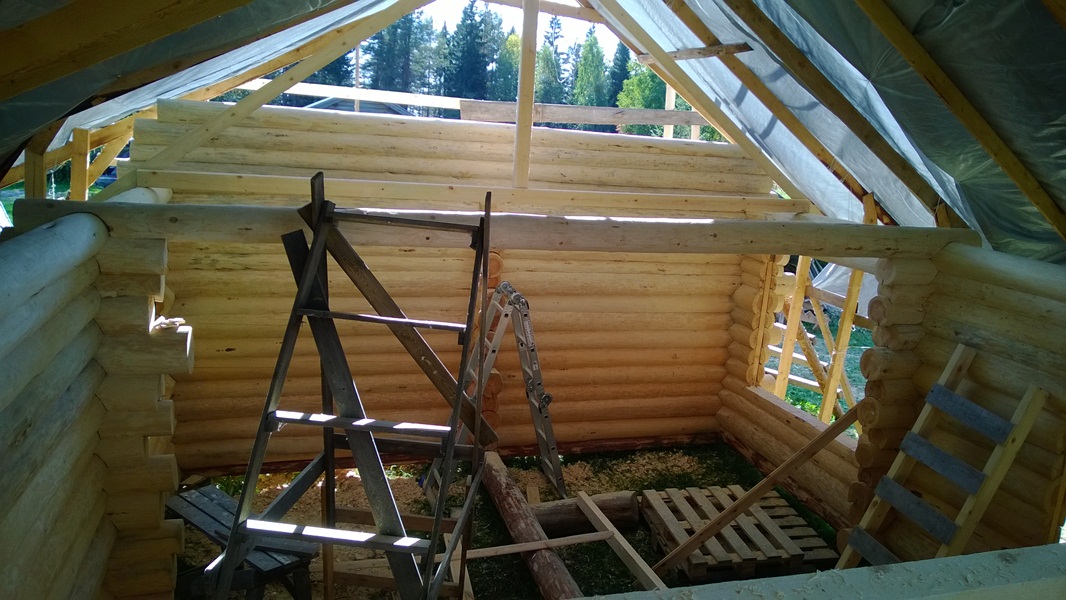

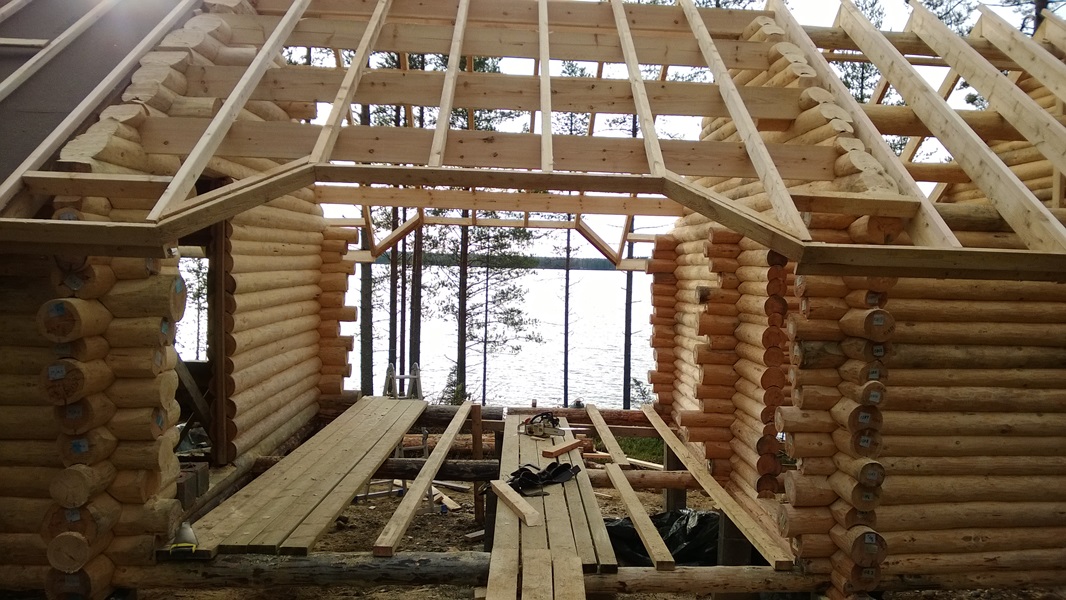

21.6.2013: Saunapuolen kehikko harjassa.

Harjassa

23.6.2013: Kehikko purettuna

Kehikko taapelissa

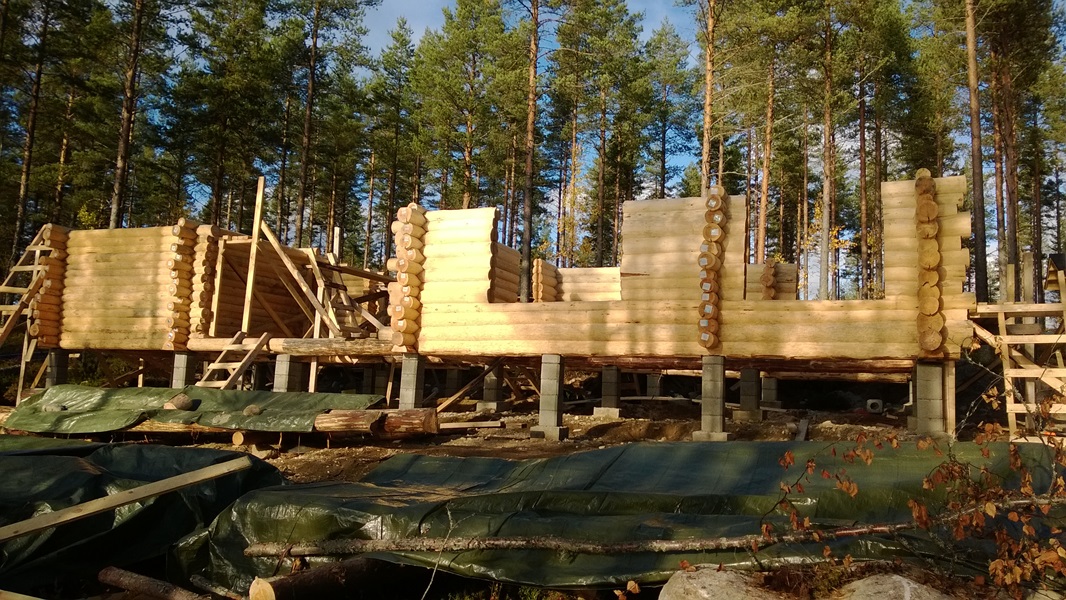

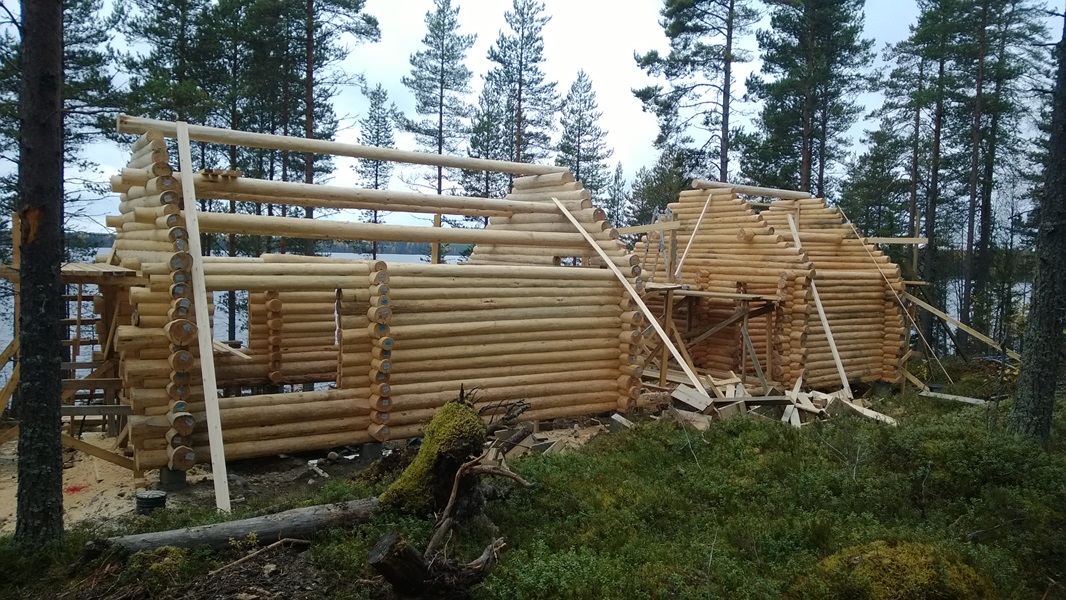

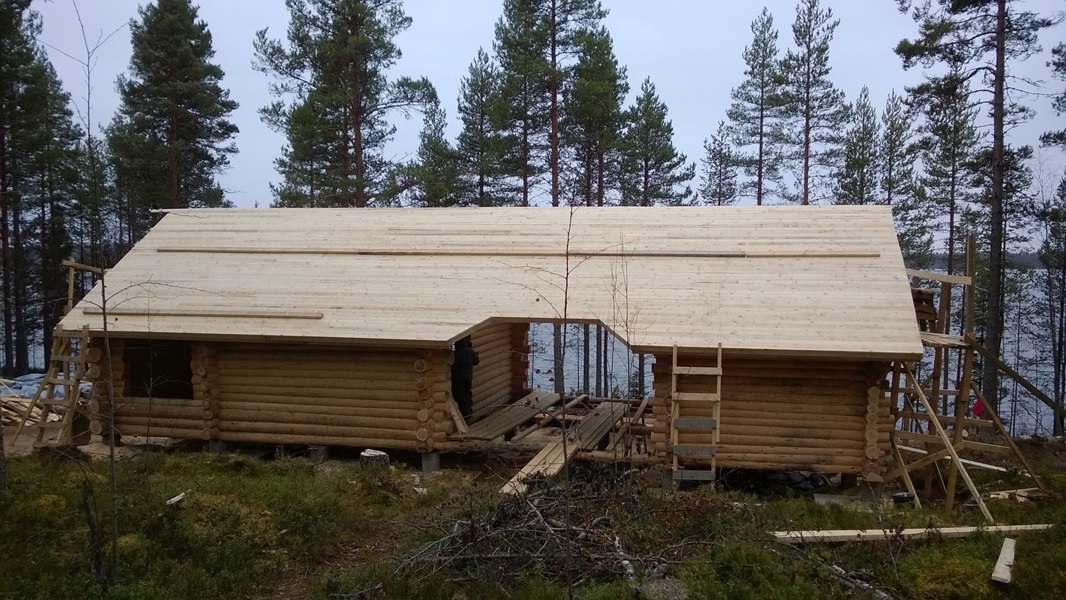

3.7.2013: Mökin kehikko alkaa nousta.

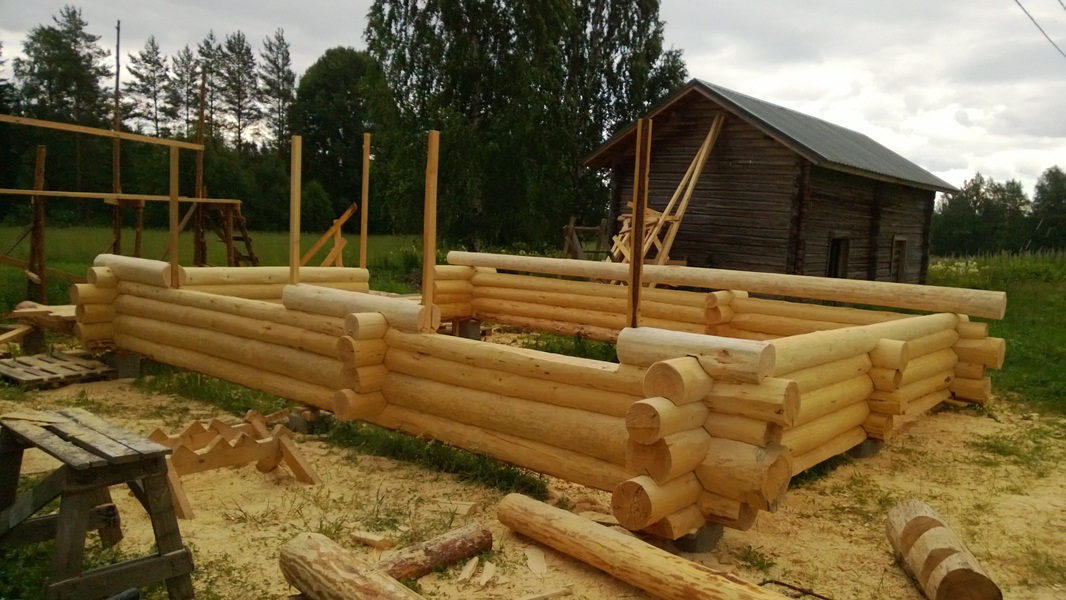

Isompi mökki nousee

3.8.2013: Veneelle telakka

Venepaikka

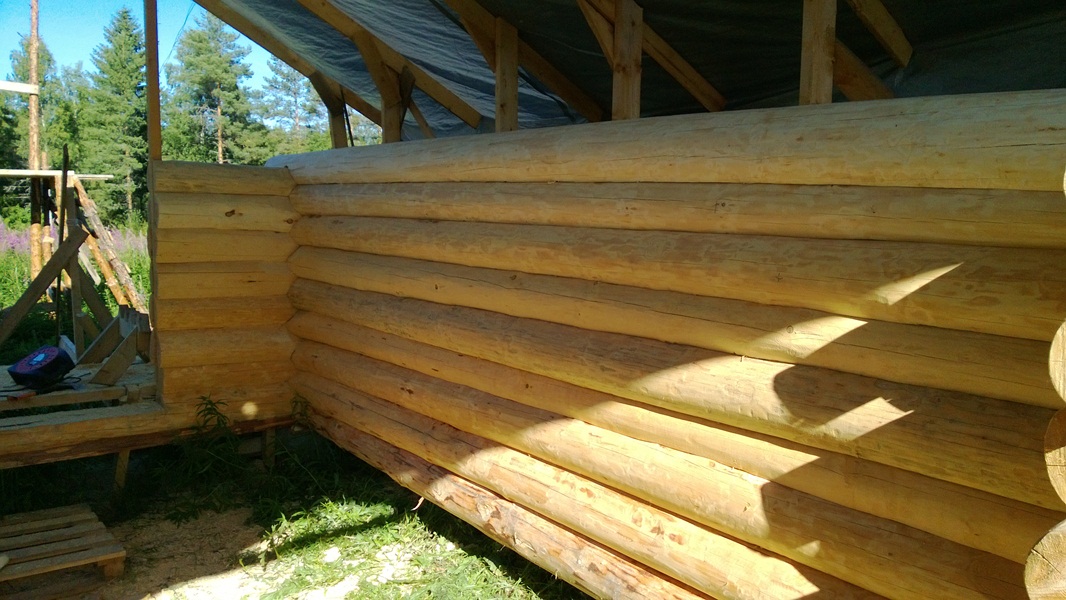

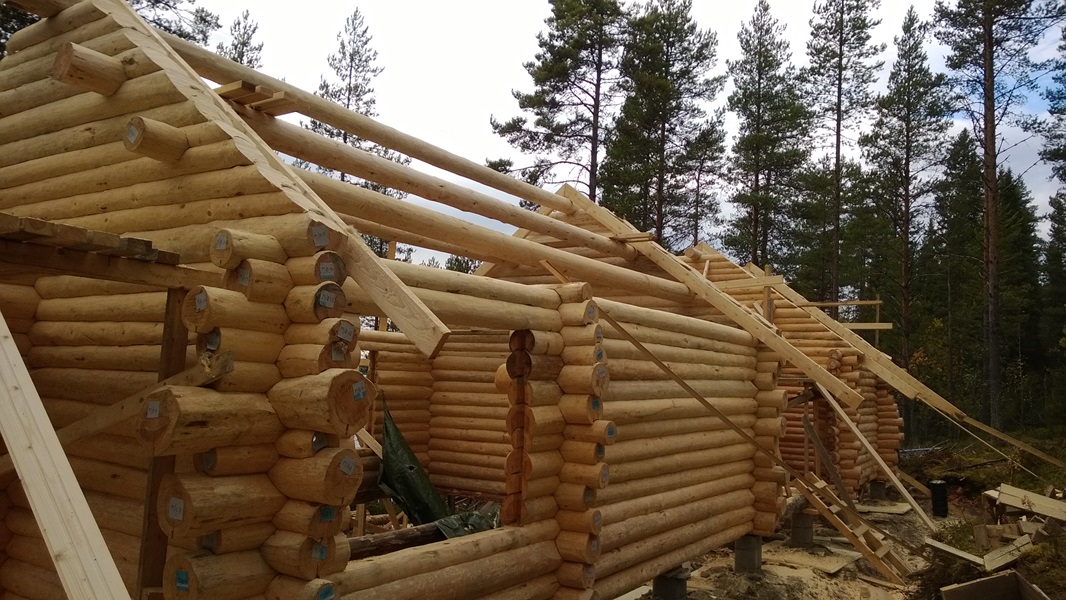

6.8.2013:Kehikko nousee aina kun ehtii sitä veistelemään

Nousee

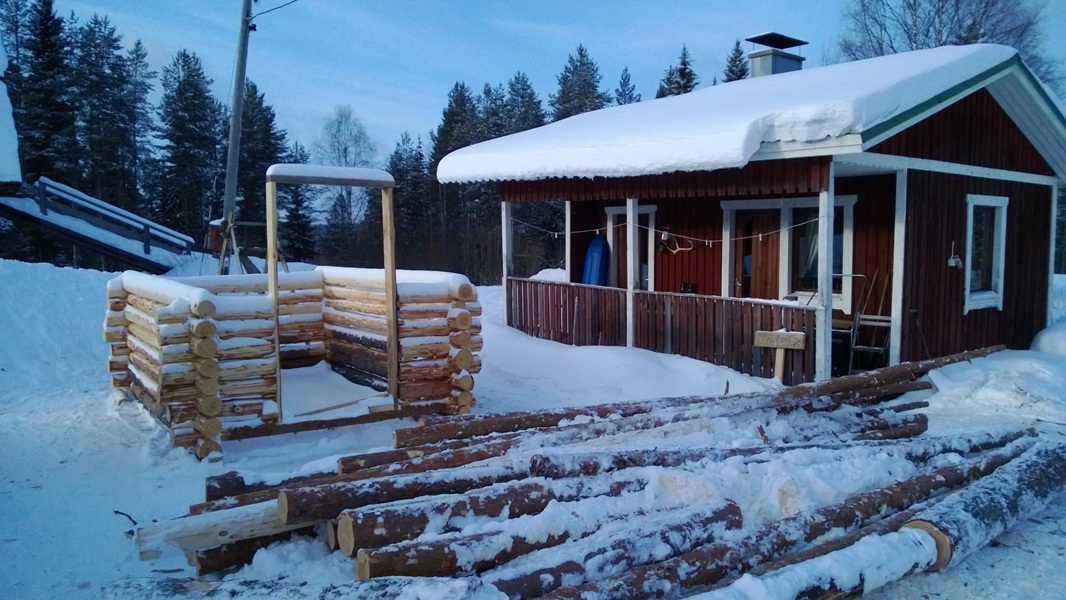

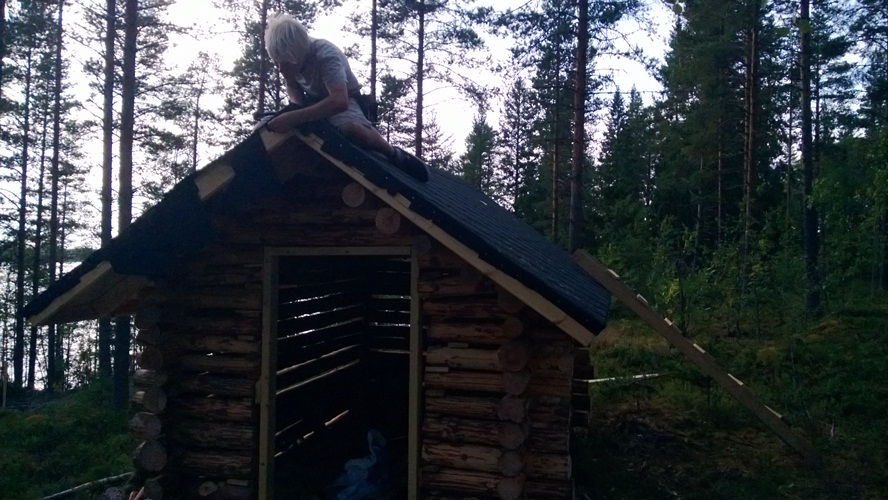

7.8.2013: Liiteri valmistuu

Liiteri

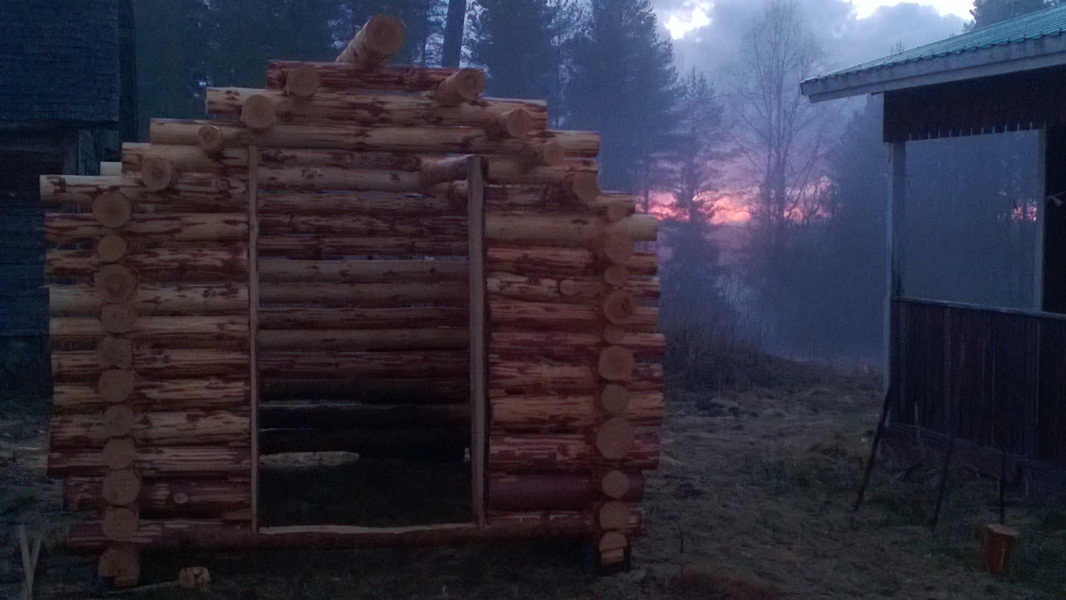

7.8.2013: Huussikin alkaa valmistua.

Huussi

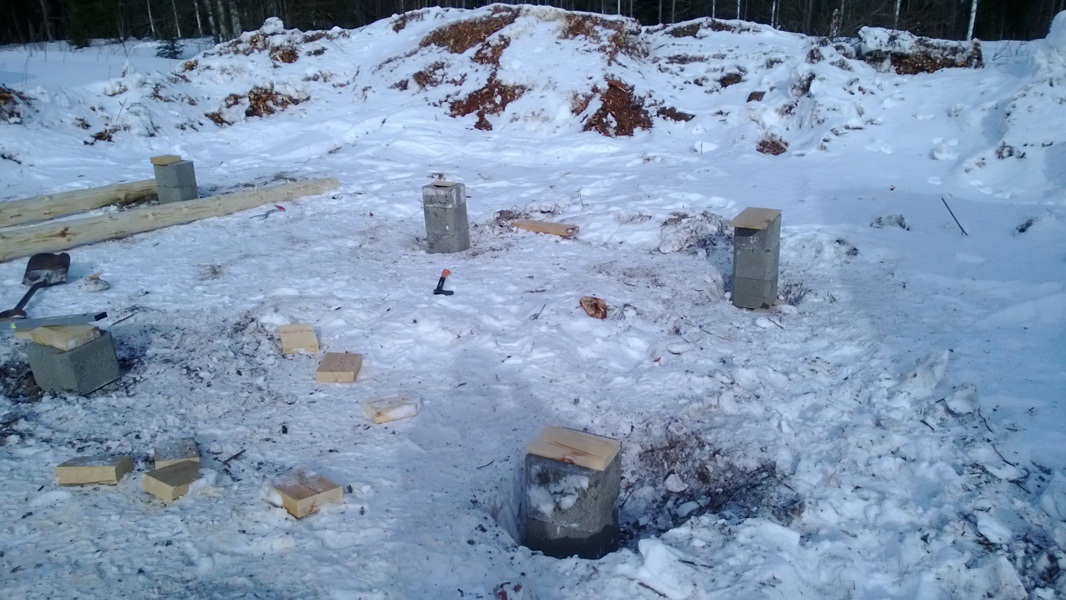

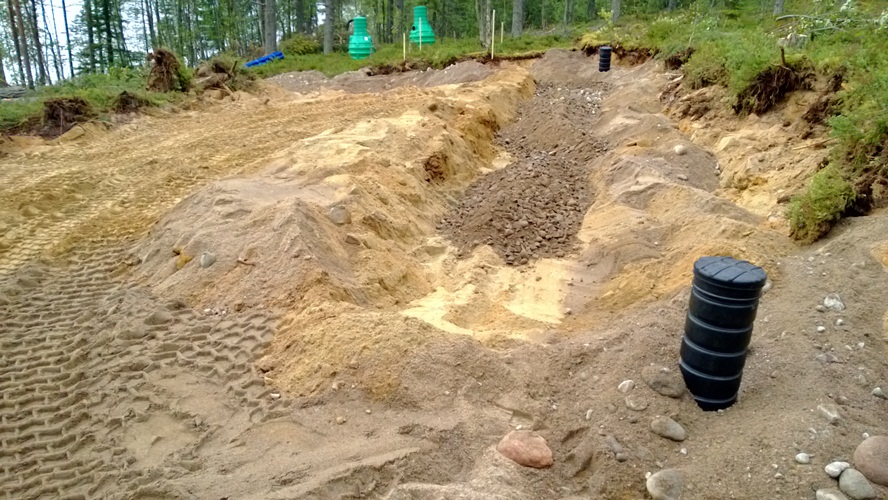

8.8.2013: Pohjat kaivettu ja salaojat upotettu

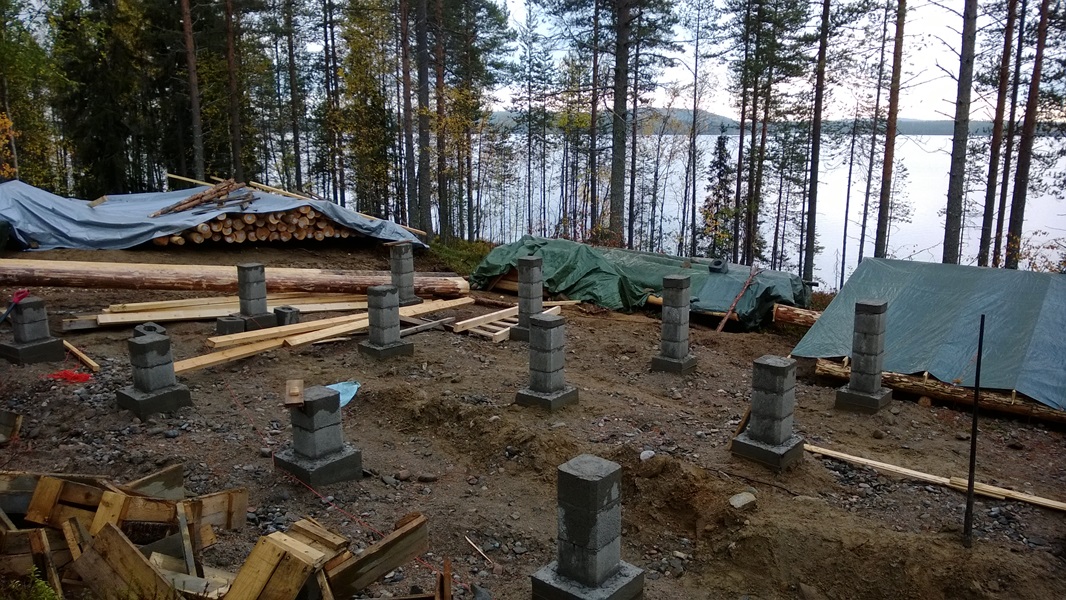

Pohjat

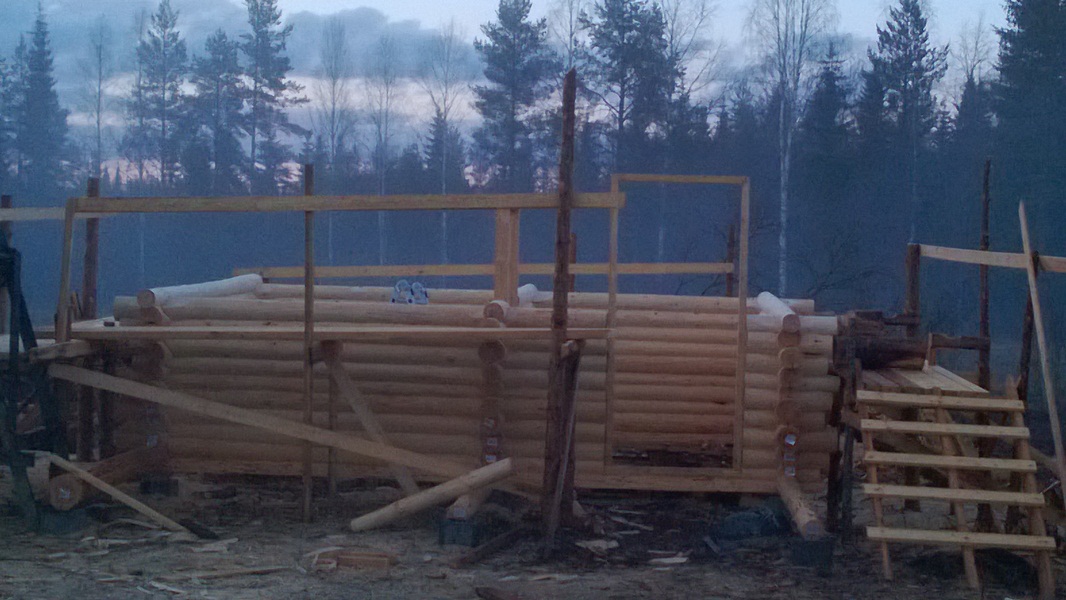

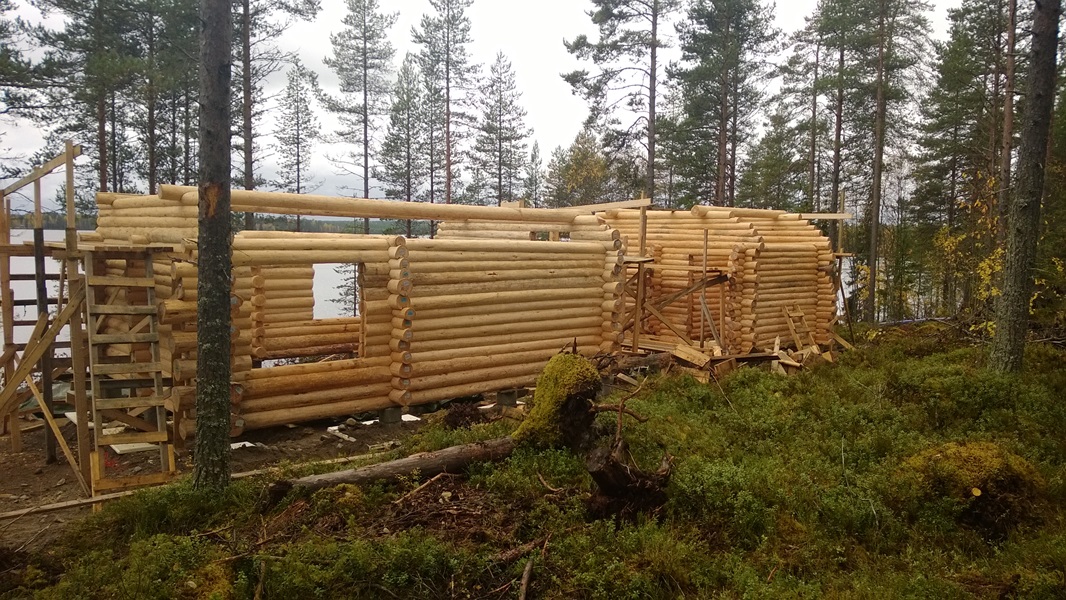

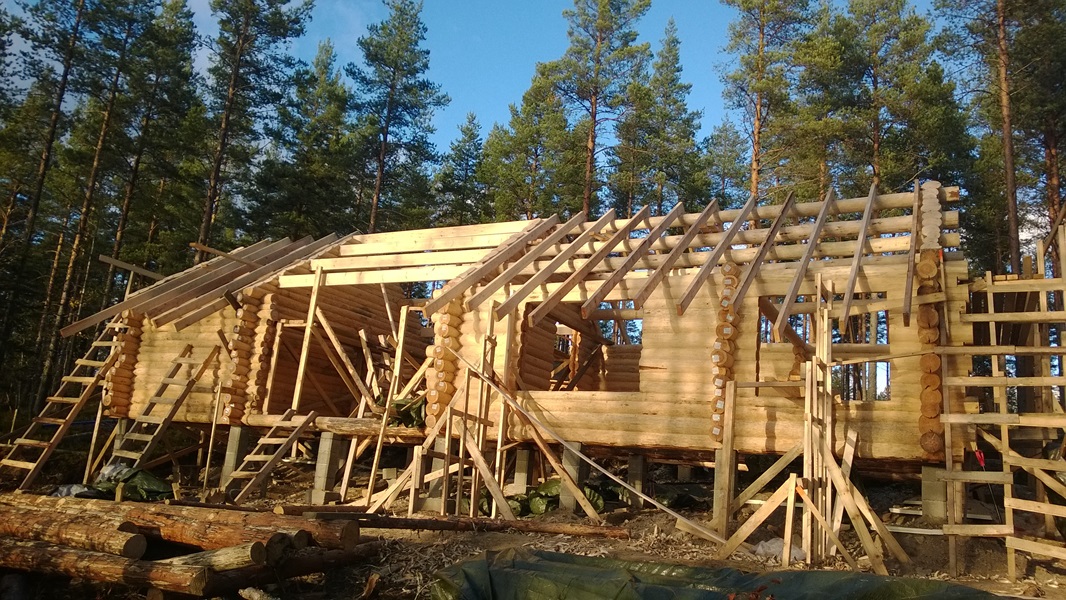

6.9.2013: Mökin kehikko lähes valmis

Kehikko nousee

9.9.2013: Mökin kehikko siirtovalmis

Kehikko valmiina

9.9.2013: Saunan hirret lähtee kohti tonttia

Siirto

9.9.2013: Kehikon merkinnät kasaamista varten

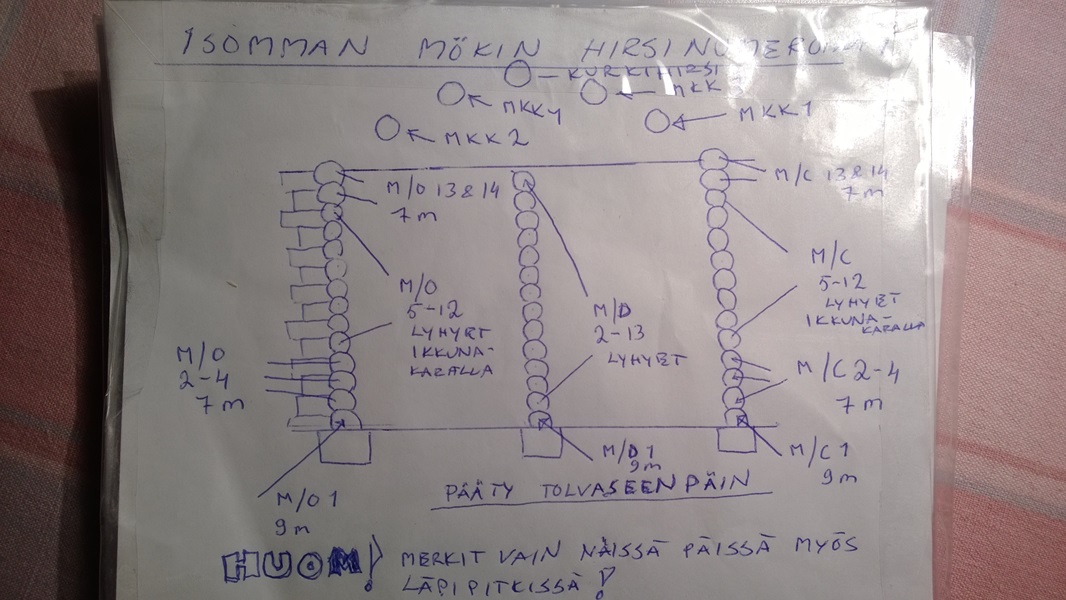

Kehikon merkinnät

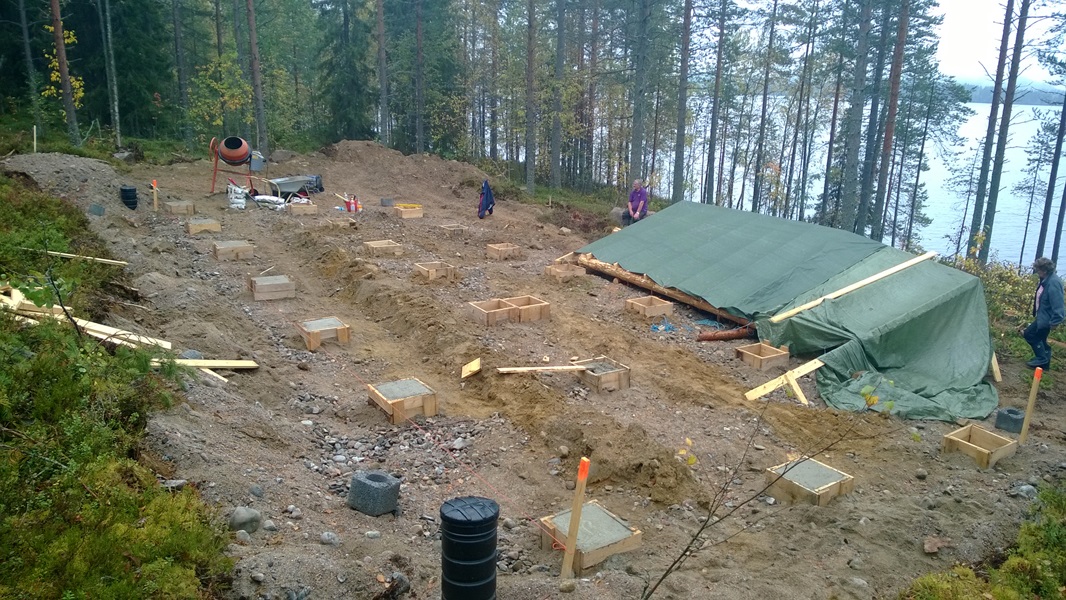

7.9.2013: Anturoiden valu

Anturoiden valu

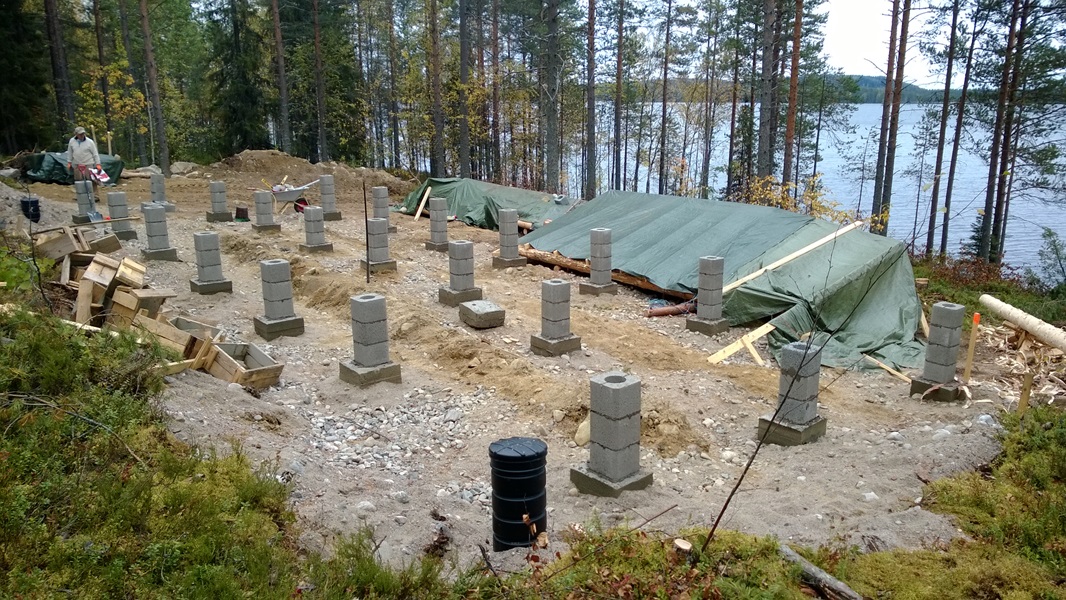

8.9.2013: Pohjien teossa

Pohjien teko

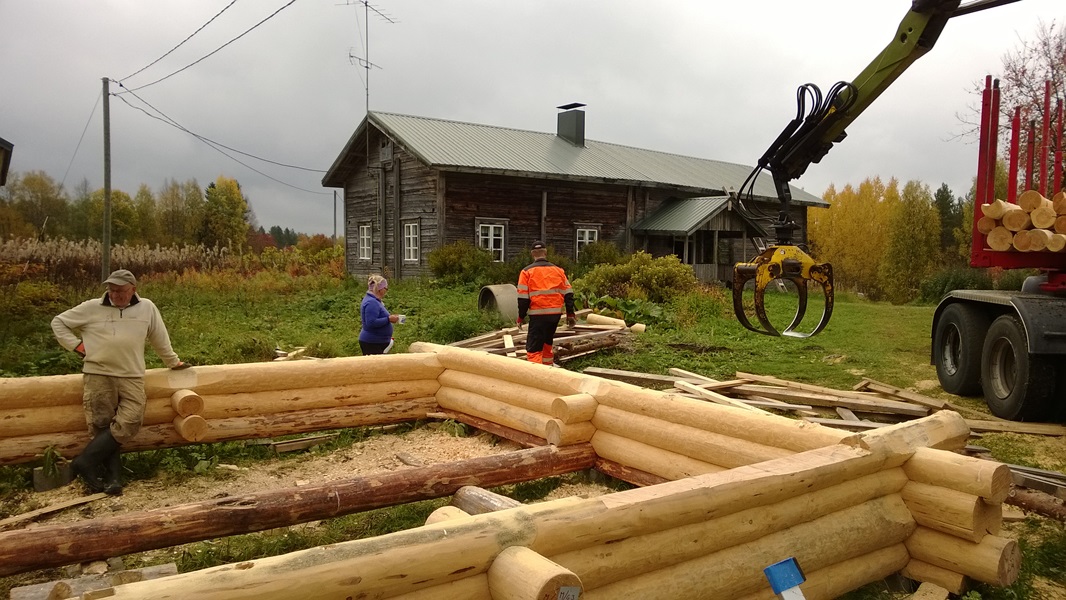

10.9.2013: Purkaminen siirtoa varten

Purkua kyytiin

10.9.2013: Kehikon siirto Saramolta Kuohattiin

Kehikon siirto

10.9.2013: Rekan kyydistä traktorin kyytiin

Kehikon siirtoa

12.9.2013: Pilariharkkojen täyttö ja muuraus vaateriin

Harkkojen valu

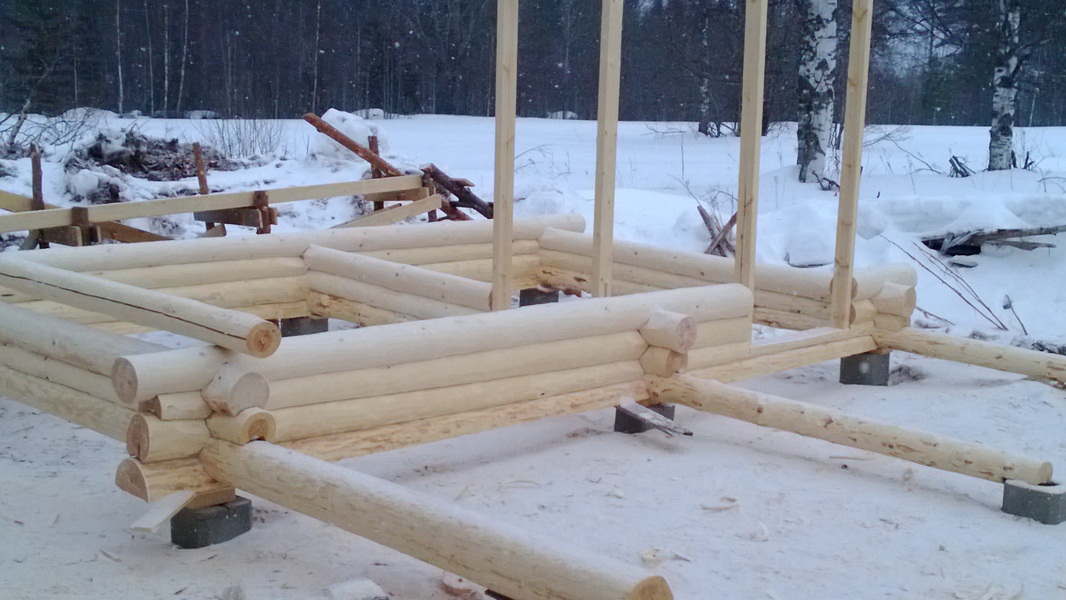

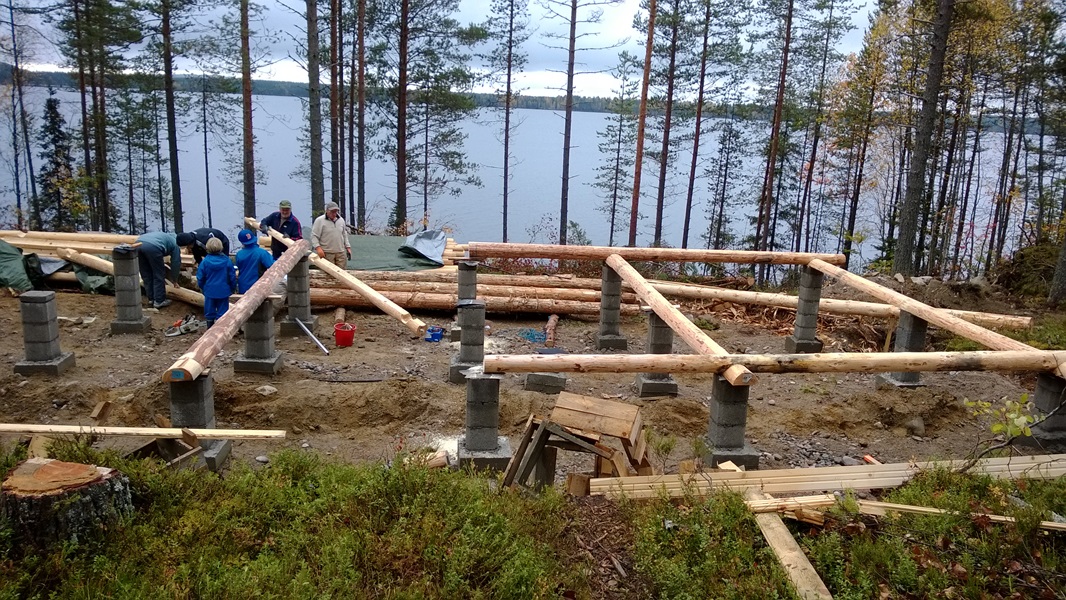

15.9.2013: Mökin kehikkoa aletaan nostaa tontilla

Kehikon kasausta

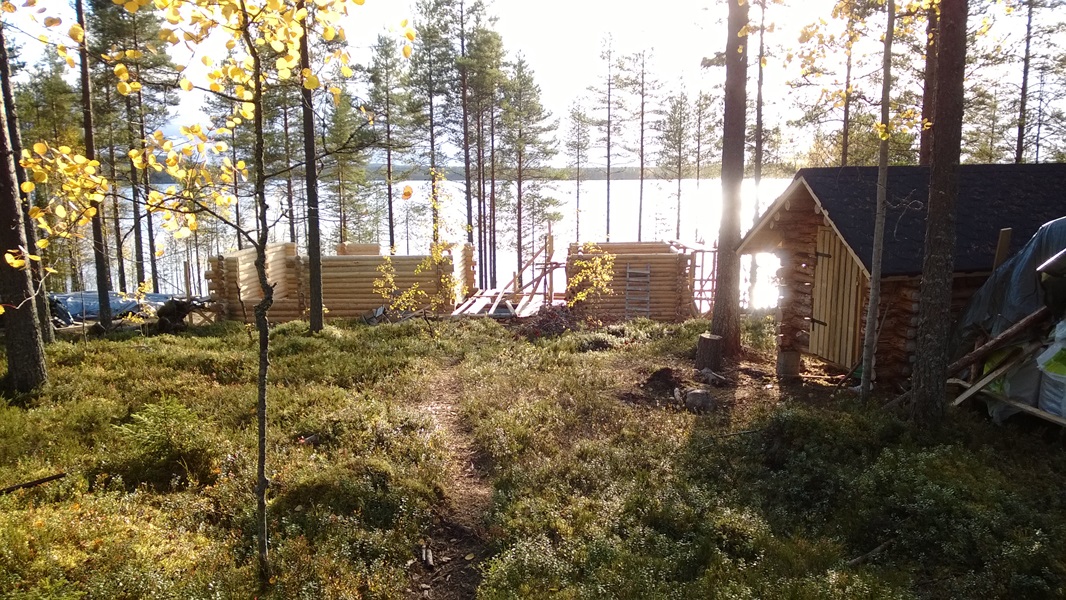

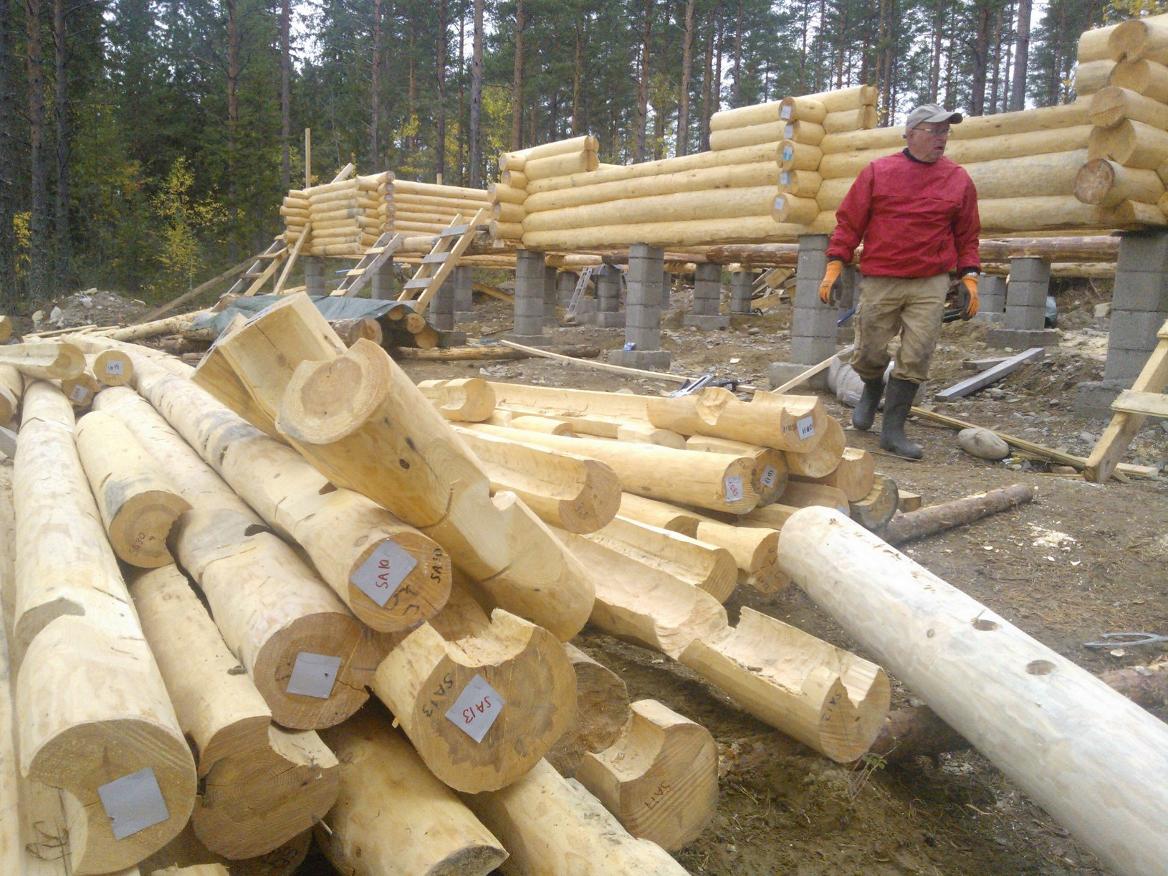

16.9.2013: Monta palasta on palapelissä

Kehikon kasausta

16.9.2013: Mökin kehikkoa aletaan nostaa tontilla

Kehikon kasausta

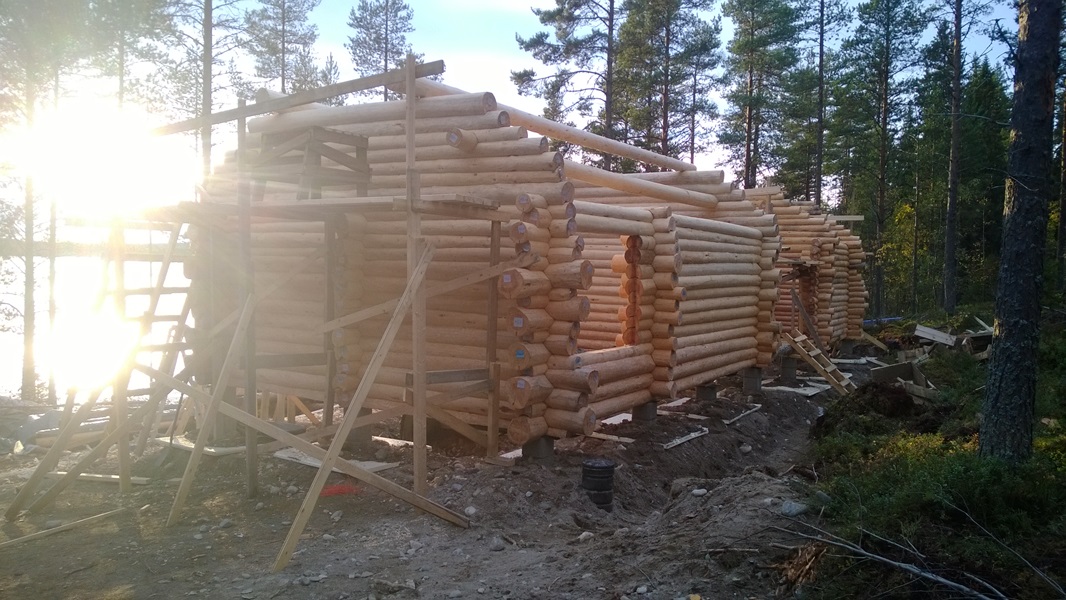

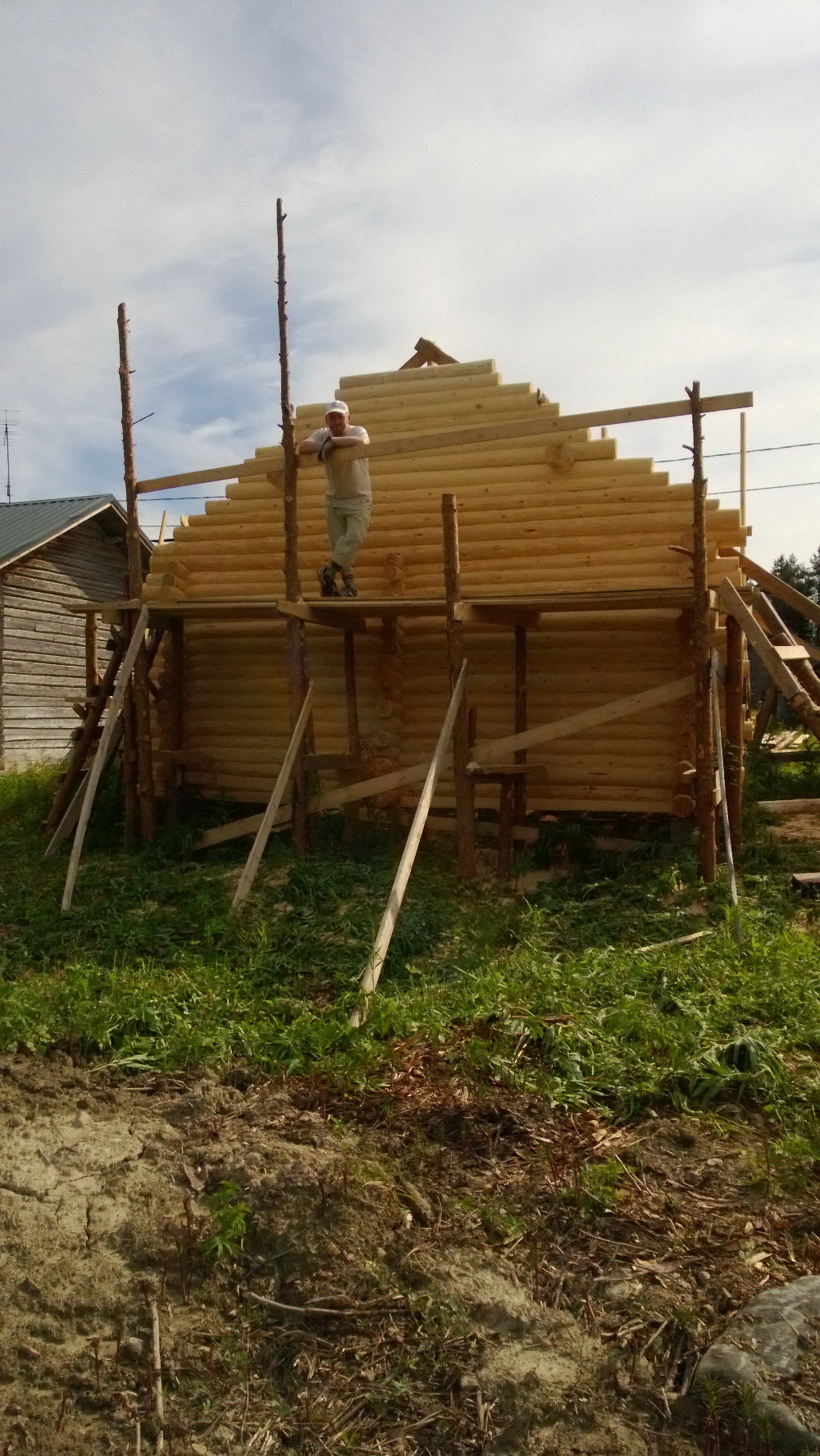

17.9.2013: Kehikko nousee

Kehikko valmistuu

20.9.2013: Kehikko nousee

Kehikko valmistuu

21.9.2013: Kehikko nousee

Kehikko valmistuu

23.9.2013: Kehikko nousee

Kehikko valmistuu

24.9.2013: Kehikko nousee

Kehikko valmistuu

4.10.2013: Kehikko nousee

Kehikko valmistuu

10.10.2013: Kehikko nousee

Kehikko valmistuu

12.10.2013: Kehikko nousee

Kehikko valmistuu

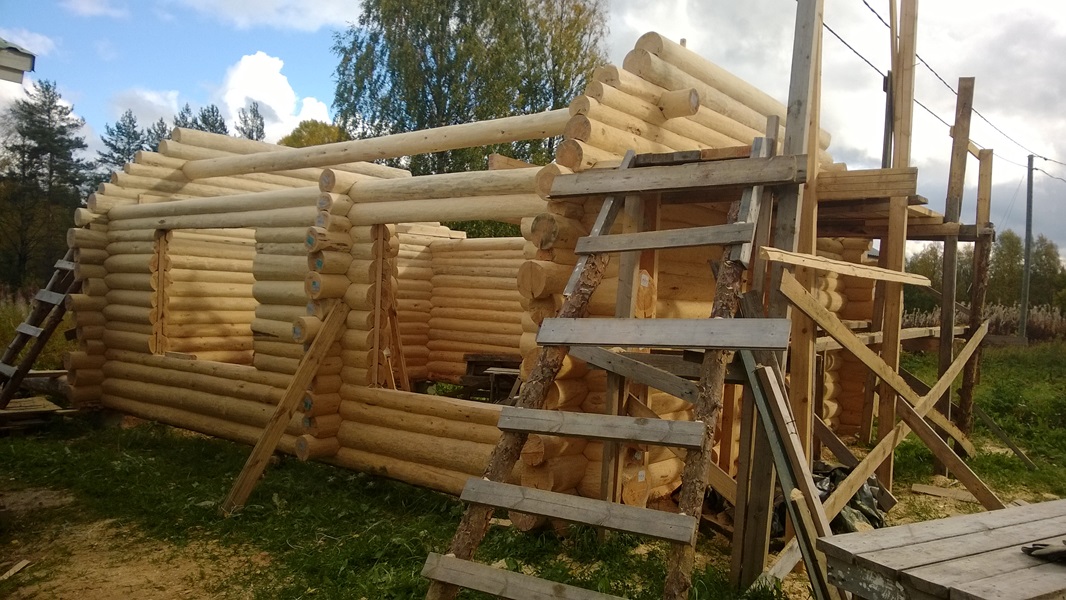

15.10.2013: Mökin kehikko siirretty ja kasattu

Kattoa asennellaan

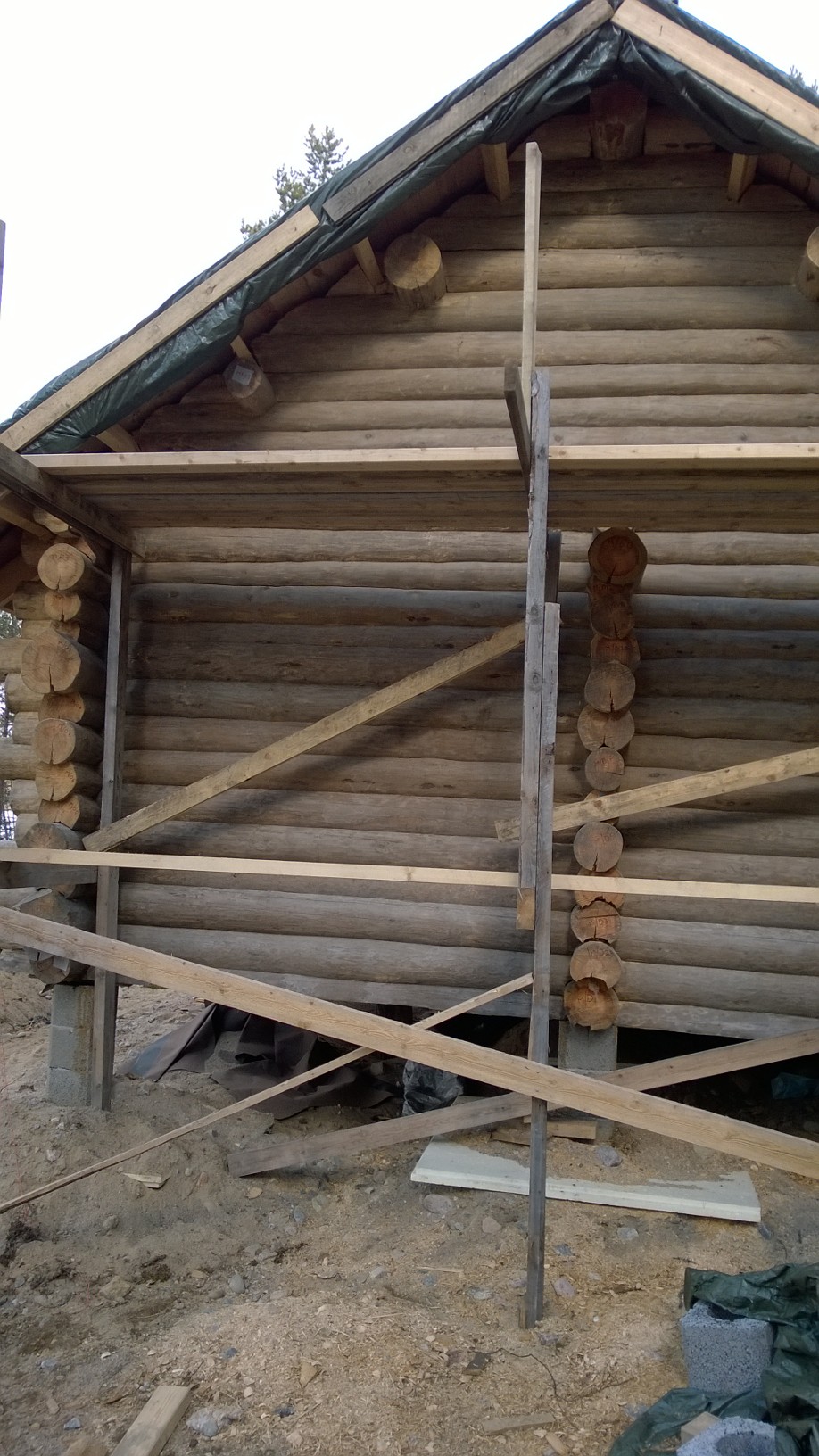

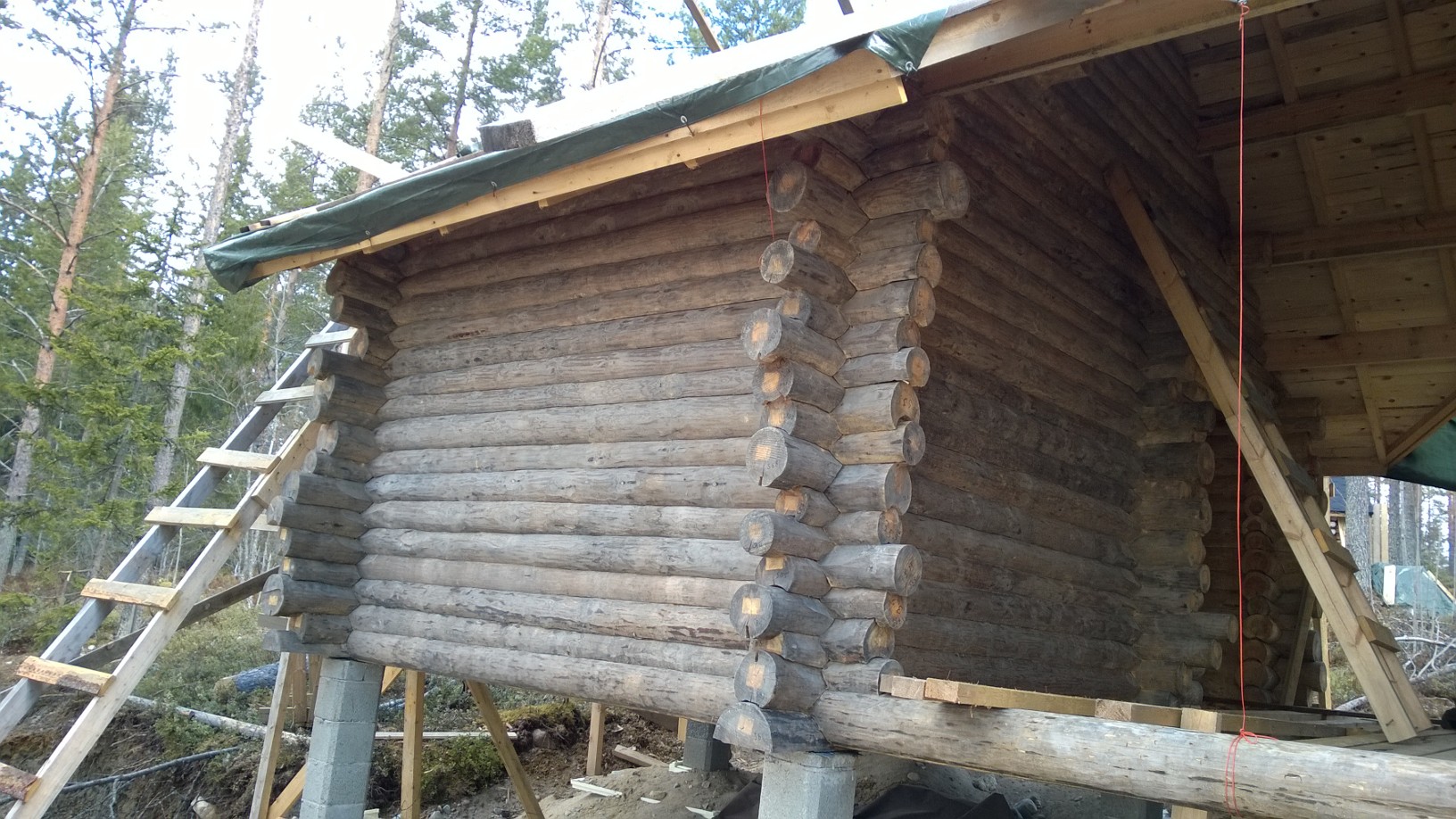

2.5.2014:Mökin pääty vihtrillin levityksen jälkeen

Harmaantuu

2.5.2014: Järven puolen saunanseinä jo erämaisen näköinen

Pääty

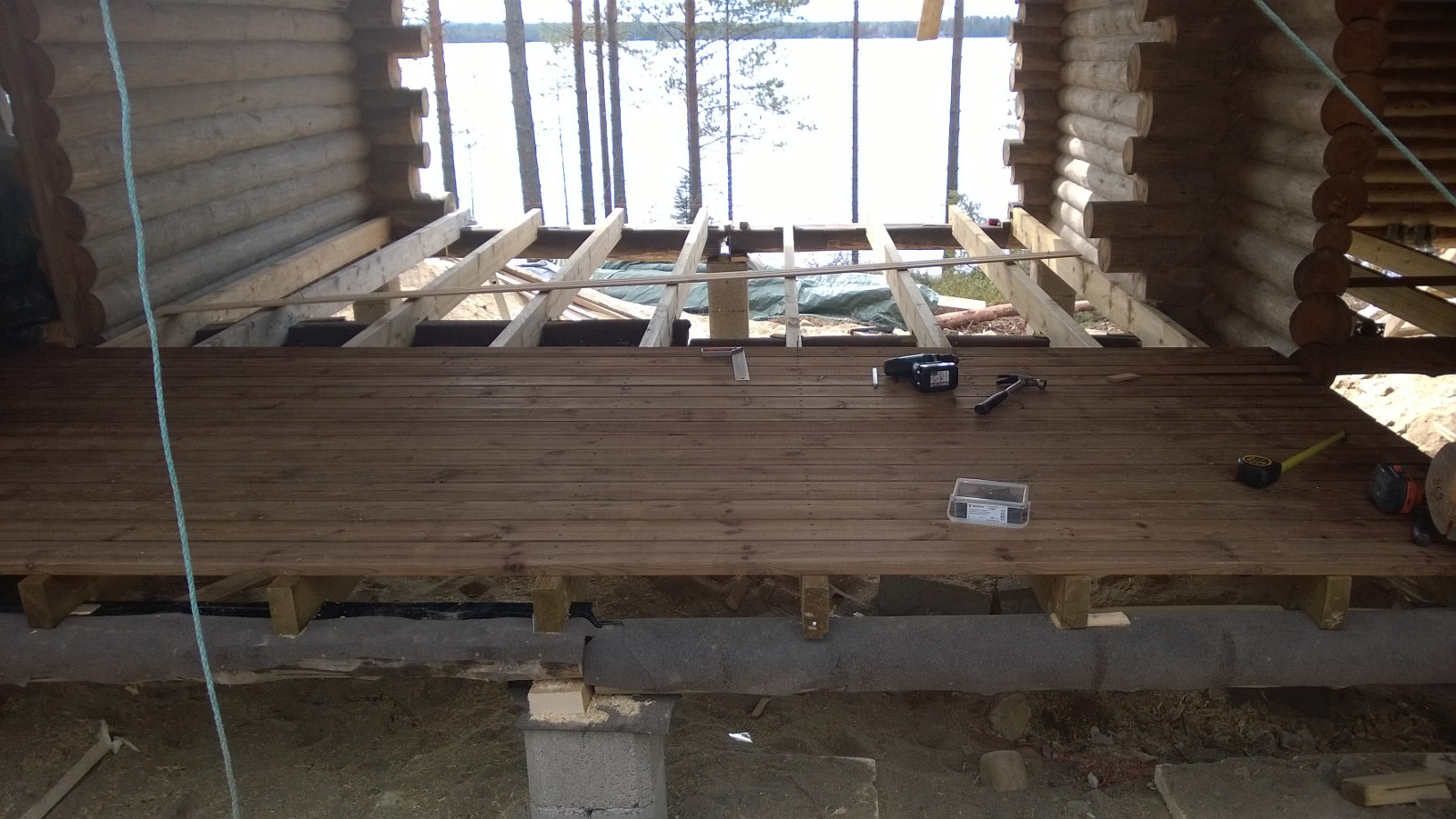

3.5.2014: Mökin ja saunan välinen terassi työn alla

Terassi

25.6.2014: Saunassa pitäisi riittää happi

Saunan lattia

27.6.2014: Omatekoinen saunanovi

Saunan ovi

28.6.2014: Pukuhuoneen listat aika haastavat tehdä

Listat

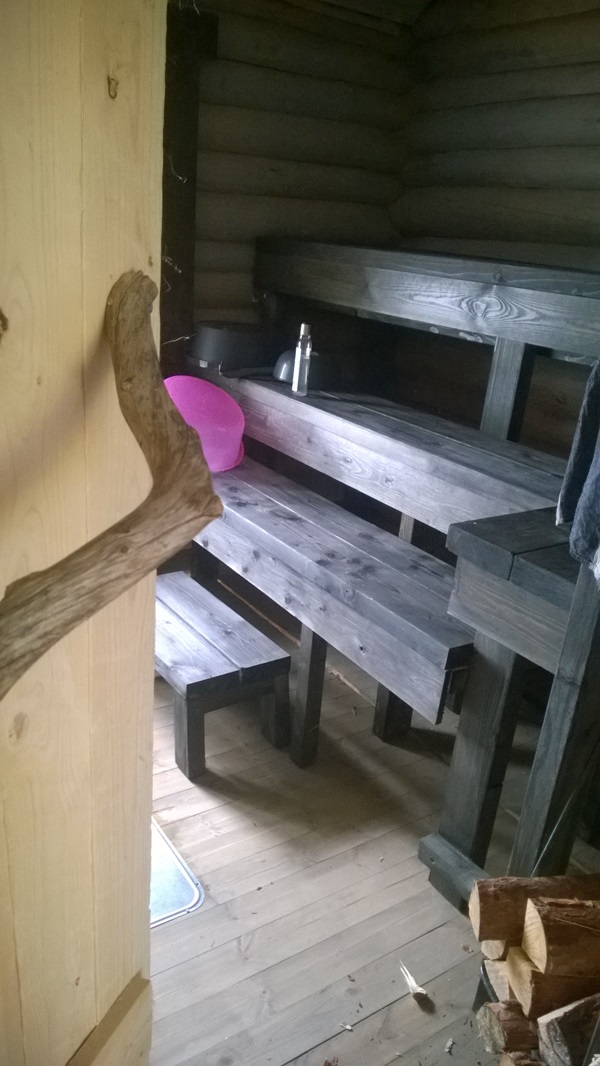

1.7.2014:Sauna kylpykunnossa ja lankkulauteet kestää isältä pojalle

Sauna

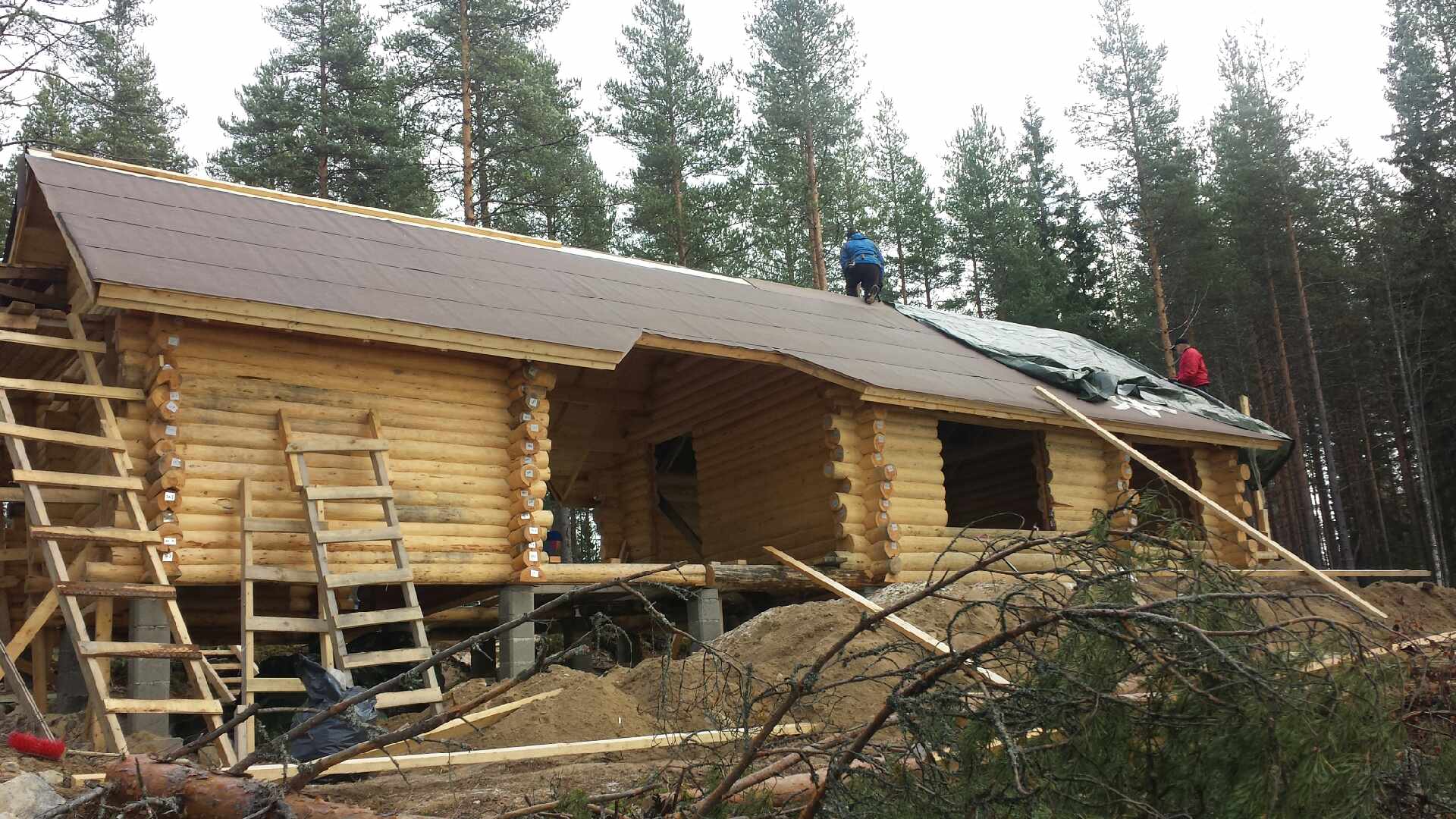

11.7.2014:Palakattohuopaa iskettiin helteessä talkoovoimin

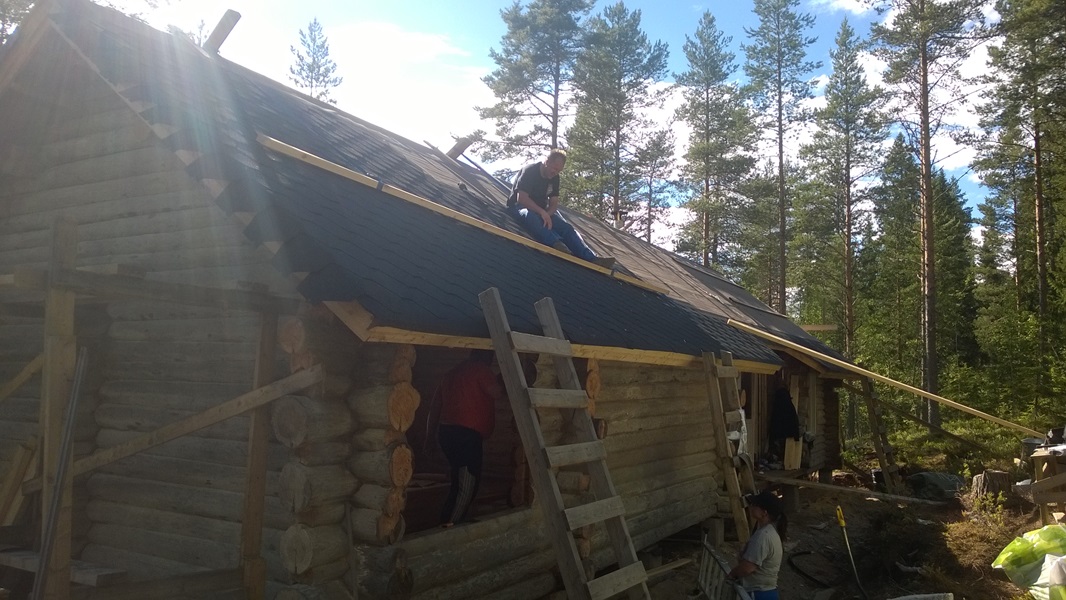

Huopakattoa

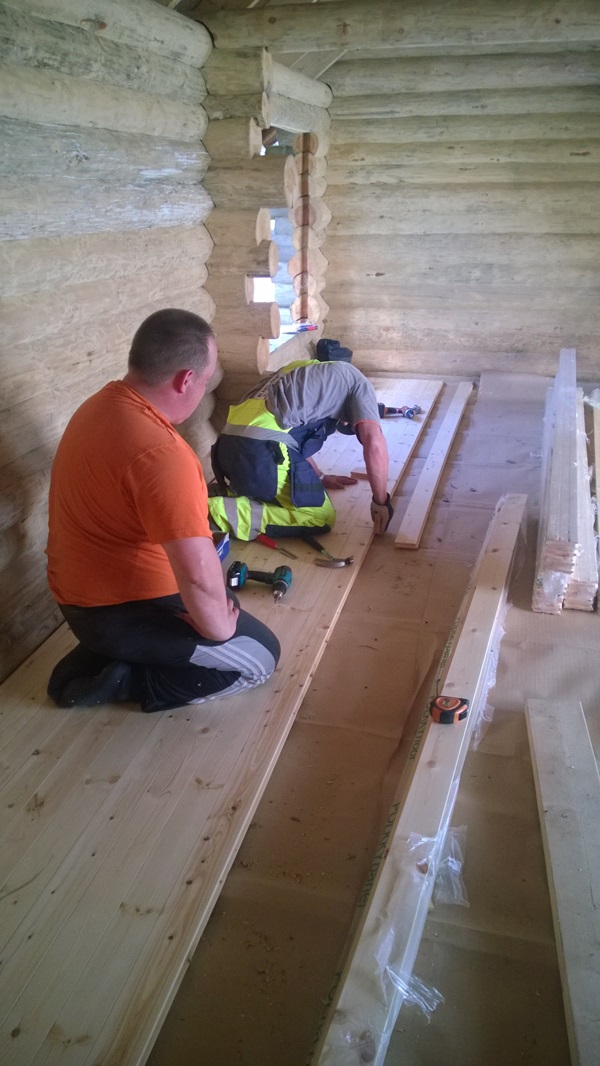

12.7.2014: Lattian teko käynnissä talkootyönä

Lattiantekoa

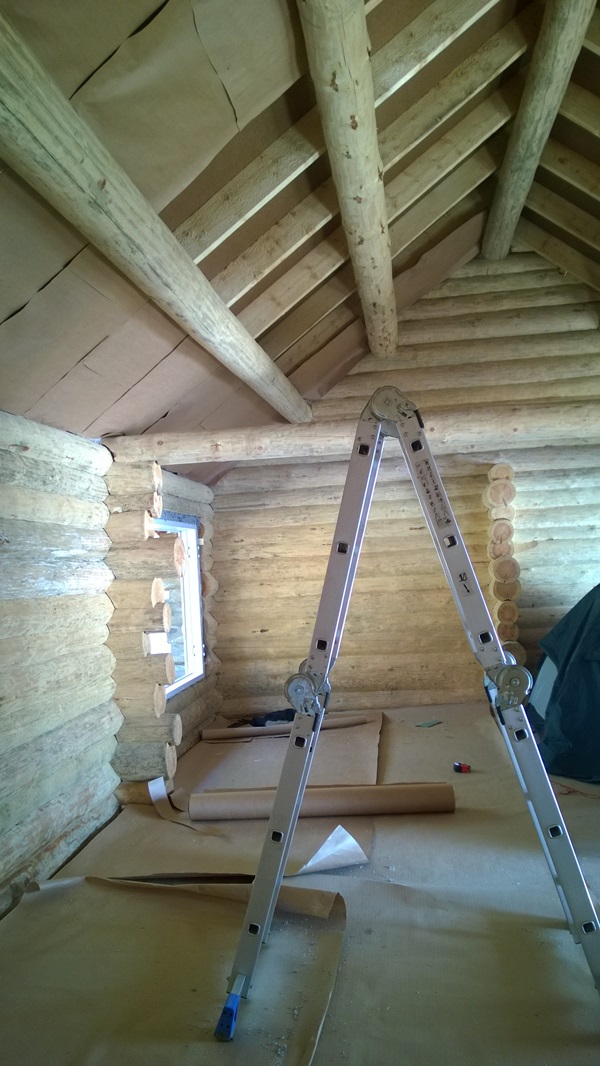

14.7.2014: Sisäkaton villoitus käynnissä, ekovillaa 15 cm sekä kattoon, että lattiaan

Sisäkaton villoitus

15.7.2014:Varasto valmistui ukkien ja poikien yhteistyönä

Varasto

15.7.2014:Karapuiden asennus ikkunapieliin edessä

Ikkuna-aukot

20.7.2014: Kamina paikoillaan

Kamina

22.7.2014: Keittiö alkaa hahmottua

Keittiö

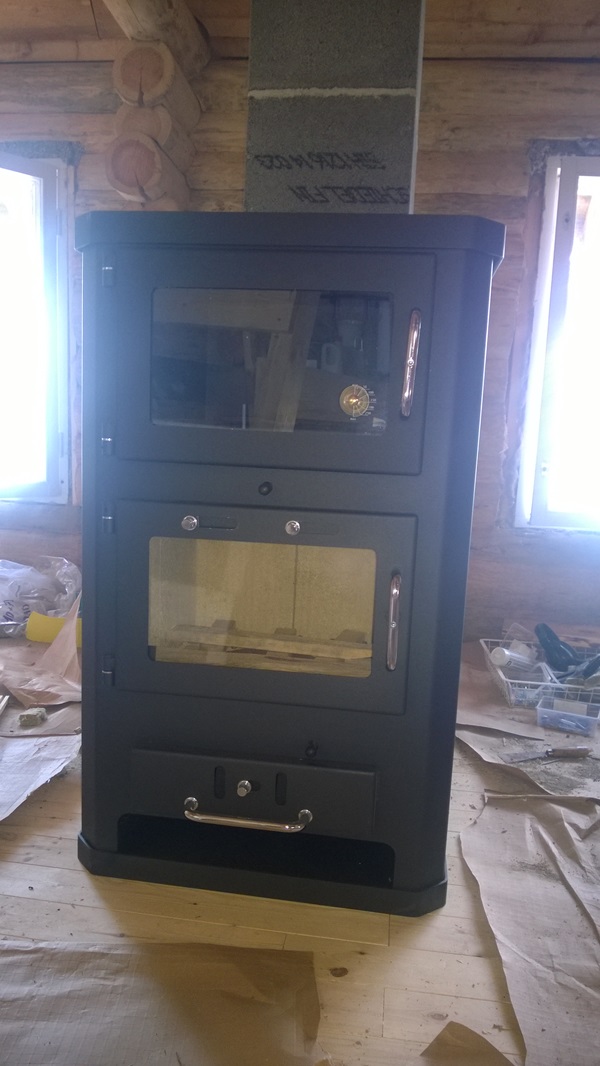

24.7.2014: Kaminaa sovitetaan Schiedelin hormiin

Kamina ja piippu

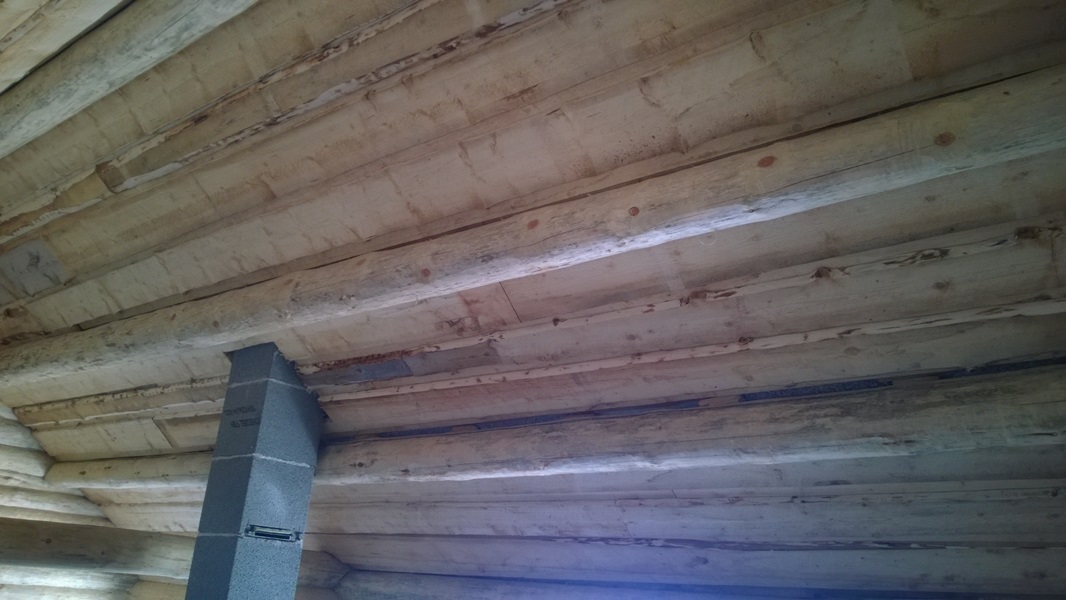

25.7.2014: Tuvan katto tuli tuppeensahatusta lankusta

Tuvan kattoa

26.7.2014: Katto, piiput ja ikkunat pielilautoineen viimeistelty

Järvelle päin

1.9.2014: Tupaa sisältä päin

Tupa

1.9.2014: Tupaa sisältä päin

Tupa

1.9.2014: Tuvan keittiö

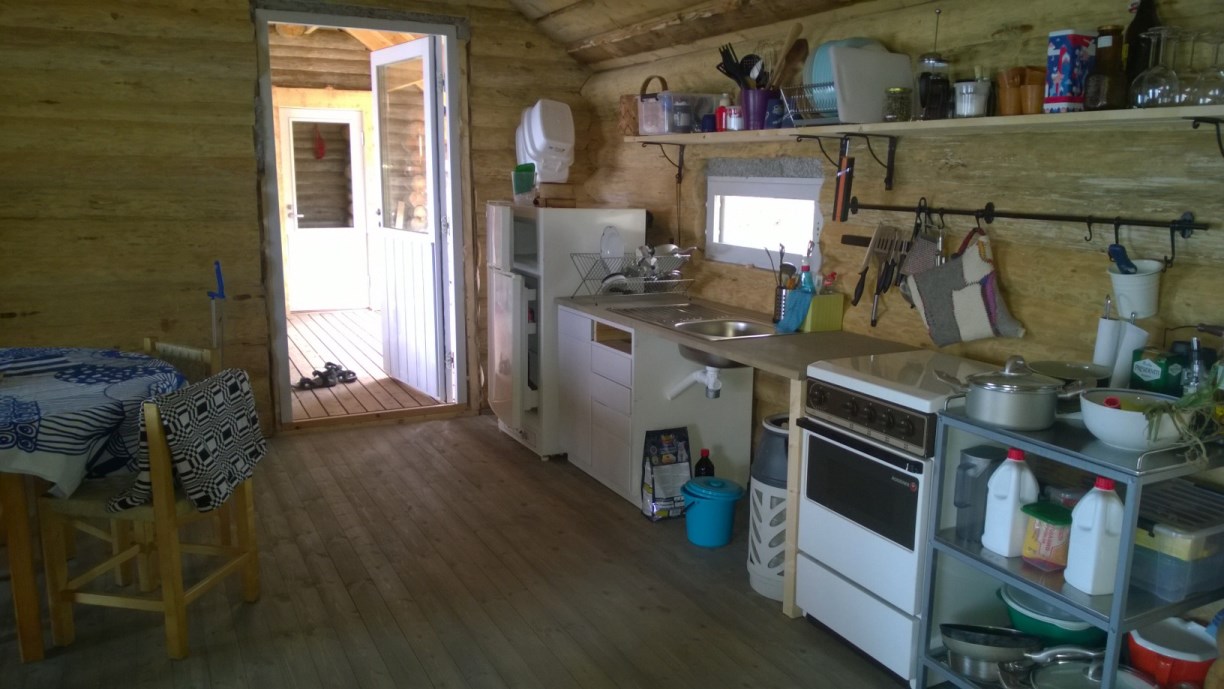

Keittiö

26.7.2014: Aina ei pelkästään veistelty hirsiä

Nam

26.7.2014:Markon kanssa kuohattijärvellä kalalla

Hauki

8.7.2015:Terassin kannen ruuvaus käynnissä

Terassi

17.7.2015:Terassin pöytä massiivisesta männystä

Terassin pöytä

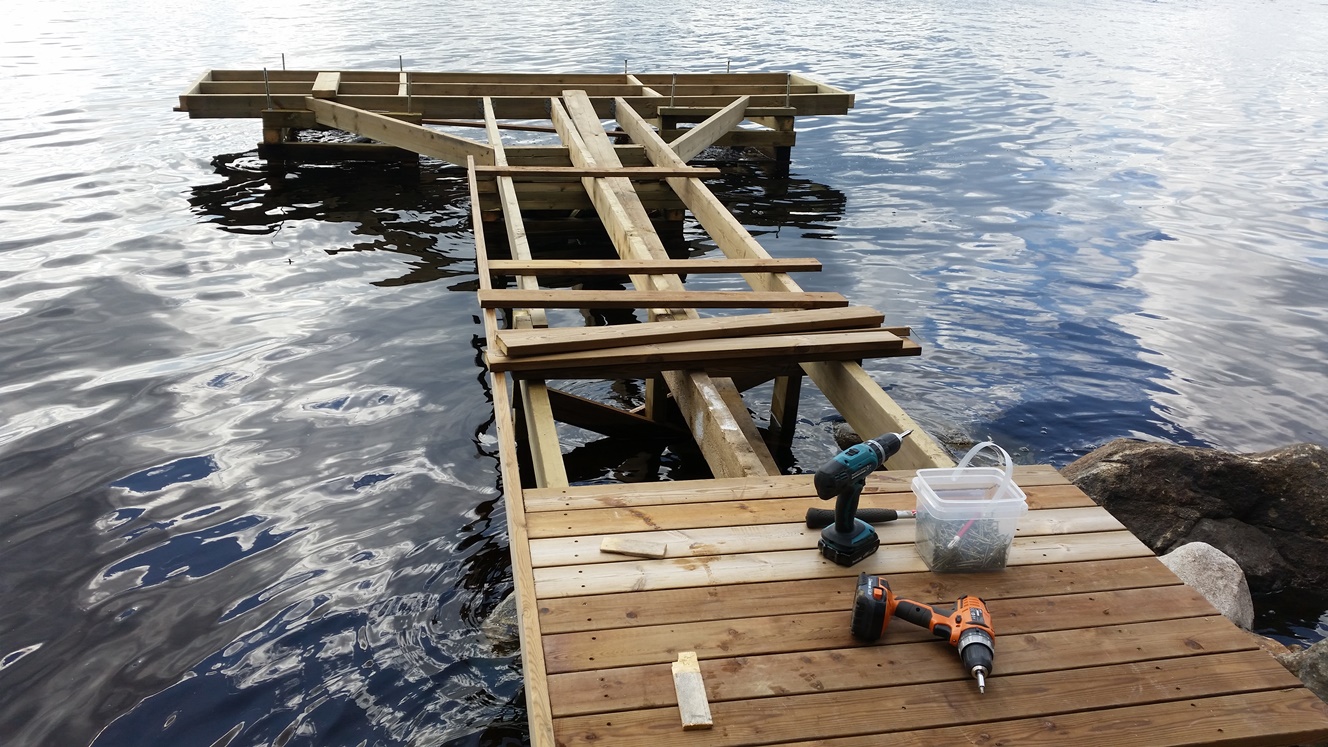

23.7.2015:Arkkulaiturin arkut työn alla

Arkkulaituria pukkaa

30.7.2015:Laituri etenee ja kolme arkkua lastattu täyteen kiviä

Laituri

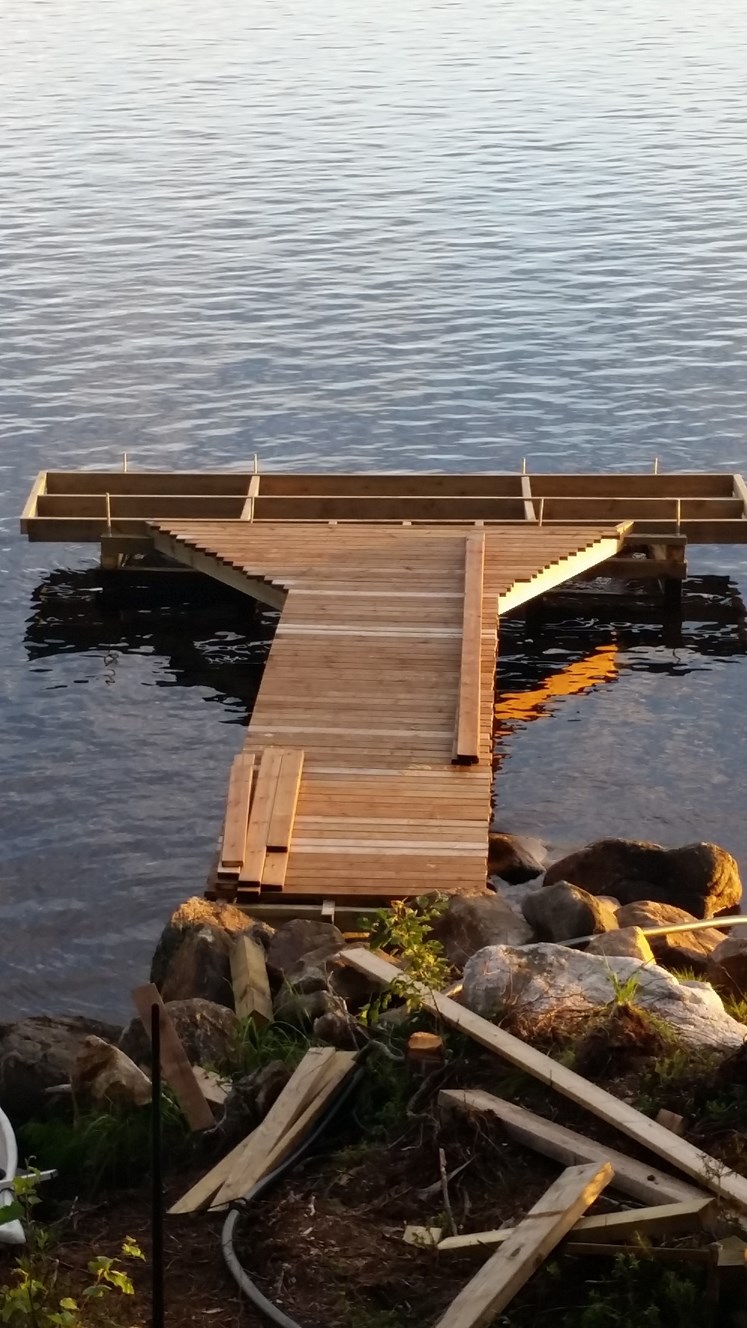

30.7.2015:Laituri alkaa valmistua

Laituri valmistuu

1.8.2015:Etuterassi valmiina

Terassi

1.8.2015:Takaterassikin valmistui

Takaterassi

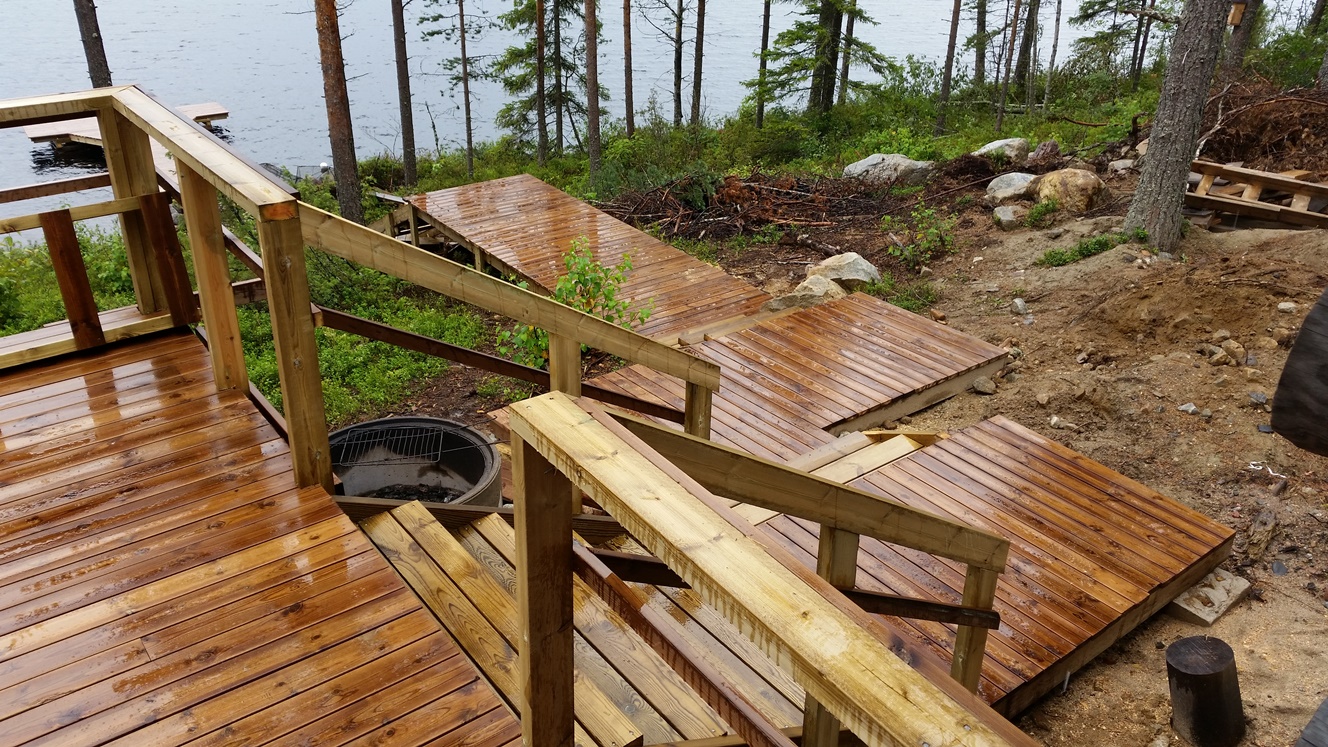

5.8.2015:Portaat laiturille

Portaat

5.8.2015:Julkisivu terassin kera

Julkisivu

1.7.2016:Terassilasit asenneltiin

Terassilasit

15.7.2017:Nuotiopaikka rantaan valmistui

Nuotiopaikka

31.7.2017:Pihagrilli, portaat laiturille ja tulipaikka illan hämyssä

Rakenteita

Tämä projekti ei olisi ollut mahdollinen ilman talkooapua ja haluan kiittää mukanaolleita tätäkin kautta. Suurin kiitos menee Isälle, joka tunnollisesti jopa estelyistä huolimatta ilmestyi työmaalle päivä toisensa jälkeen. Katja, Olavi, Iiris ja Ruusa tietysti olivat mukana myös koko ajan ja Katja ja Olavi ovatkin viittä vaille kirvesmiehiä tämän urakan jälkeen. Äidille suuret kiitokset muonituksesta, pyykkäyksistä, neuvoista ja lukuisista tulenteoista tontilla. Ilmari Kurulle suuret kiitokset kahden kesän kisällinä toimimisesta, toivottavasti pieni rakennustyön kipinä jäi elämään?. Hannu ja Irma erityiskiitokset avusta, muonituksesta, työkalujen lainasta, kuljetuksista, asuntovaunusta ja monesta muusta.
Kuorintaurakkaan osallistuivat: Ari, Lassi, Hannu, Irma, Anja, Katja, Olavi, Ilmari, Anu, Harri, Samu, Tuukka, Marko Väätäinen, Jarno Koskimaa, Juha Lukkarinen, Vesa Kuivalainen, Juha Pulkkinen, Juha Holopainen, Seppo Karjalainen, Kirsi Karjalainen, Jouko Komsa.

Kuorintatalkoissa löträsivät: Ari, Vesa, Hannu, Jarno, Marko, Juha P ja Juha L. 19 jäätynyttä tukkia kuorittiin ja muutama kori Olvia kumottiin. Aamulla huokailtiin..

Veistotyössä ja tukkien nostelussa huhkivat: Ari, Lassi, Hannu, Irma, Katja, Olavi, Ilmari, Anu, Harri, Jouko, Holle ja Vesa.

Kehikkoja purkamassa ja tukkeja siirtelemässä olivat: Ari, Lassi, Hannu, Anu, Jouko, Olavi.

Kehikon kasasivat Kuohatissa: Ari, Lassi, Hannu, Irma, Anja, Katja, Olavi, Ilmari, Anu, Harri, Jouko.

Mökkien välisen terassin ruuvasivat: Lassi, Hannu, Irma ja Anja.

Katto- ja lattiatalkoissa uurastivat: Ari, Lassi, Hannu, Irma, Anja, Katja, Olavi, Ilmari, Anu, Harri, Jouko, Vesa, Eija. Vesalle erityiskiitokset huolellisesta työstä. Arille miinusta katolta tippumisesta. Jouko ja Harri laittoivat lattiaponttia kiitettävästi ruuvaten, josta oli helppo jatkaa loppuun.

Sisäkaton kimpussa hääräsivät: Ari, Katja, Olavi, Jarmo Töntsi, Maru Töntsi, Marko Väätäinen. Marko myös siisti räystäiden huopareunat.

Piipun muurasivat: Ari ja Seppo.

Tuppeensahatut laudat kuorivat: Irma, Katja, Hannu, Maru, Marko ja Kirsi.

Listoitus on Katjan käsialaa.

Saunan lauteet teki Ari ja Katjan kanssa rakennettiin sauna ja pesuhuone muuten kahdestaan.

Kaikki ikkunat saatiin sopuhintaan Lassin ja Anjan naapureilta, eli kiitokset Esteri ja Tauno. Esterille kiitokset myös maistuvista karjalanpiirakoista !

Ikkunoiden, ovien ja karmien hiontaan & maalaukseen osallistuivat: Irma, Katja, Anu, Hannu, Kirsi ja iiris.

Pihavaraston rakensivat alusta loppuun: Lassi, Hannu, Ilmari ja Olavi !

Liiterin veisti Ari ja katon tekivät Lassi, Olavi ja Ilmari.

Huussin rakensivat Ari, Olavi, Ilmari ja Katja.

Mökin pohjatyöt, imeytyskentän ja tien pihaan teki Martti Piironen. Tukkien siirron hoitivat Olli Lohtaja ja Martti Piironen.

Pihapiirin 12 linnunpönttöä ovat Samun ja Tuukan taidonnäytteitä.

Kalastuspaikoille pääsyä helpottamaan kiitokset: Lassi, Lauri ja Erja !
